Gestion de projet complexe - Maîtrisez l'incertitude

Schéma illustrant les bénéfices de l'ingénierie Agile pour une gestion de projet complexe : réduction du time-to-market, amélioration continue, priorisation, adaptabilité, détection d'erreurs et collaboration.

Écrit par

Robert Launay

Publié le

19 mai 2026

Table des matières

La gestion de projet complexe demande autre chose qu’un planning propre et un bon outil de suivi. Quand les dépendances se multiplient, que les priorités bougent et que plusieurs équipes doivent avancer en même temps, la vraie question devient simple à formuler mais difficile à exécuter : comment garder la maîtrise sans figer le projet. Ici, je détaille les approches qui tiennent la route, la gouvernance qui évite les blocages, les bons indicateurs et les erreurs qui font dérailler les projets les mieux lancés.

Les repères essentiels pour piloter un projet à forte incertitude

  • La complexité vient rarement de la taille seule ; elle vient surtout des dépendances, des arbitrages et des zones d’incertitude.
  • Les approches hybrides donnent souvent de meilleurs résultats qu’une méthode purement prédictive ou purement agile.
  • La gouvernance doit préciser qui décide, à quel moment et avec quel niveau d’escalade.
  • Un bon pilotage laisse de la marge pour les risques, les changements et les retours terrain.
  • Les bons indicateurs suivent aussi les signaux faibles, pas seulement les livrables terminés.
  • Quand la pression monte, il faut parfois rebaseliner, découper ou simplifier plutôt que pousser plus fort.

Ce que recouvre vraiment un projet complexe

En 2026, le sujet n’est plus marginal. Le PMI a indiqué que 97 % des professionnels ont géré au moins un projet complexe l’année passée, et qu’environ un tiers de ces projets échouent, presque deux fois plus que les projets au sens large. Ce n’est pas seulement un problème de volume de tâches. C’est un problème d’interactions : entre les équipes, les systèmes, les délais, les contraintes réglementaires et les décisions qui arrivent trop tard.

Je distingue généralement quatre sources de complexité :

  • La complexité technique quand plusieurs briques doivent s’intégrer sans casser l’existant.
  • La complexité organisationnelle quand les équipes ne dépendent pas du même sponsor, du même budget ou des mêmes priorités.
  • La complexité de marché quand le besoin évolue pendant que le projet est encore en cours.
  • La complexité réglementaire quand les marges de manœuvre sont faibles et que chaque choix doit être documenté.

Dans une startup qui lance une plateforme IA, par exemple, le vrai risque n’est pas seulement de coder trop lentement. C’est de découvrir trop tard que le produit, le juridique, le support et l’infrastructure ne partagent pas la même définition du succès. Et c’est précisément là que la méthode choisie commence à compter. La suite consiste donc à choisir un cadre de pilotage qui colle à ce niveau d’incertitude, pas à un modèle théorique parfait.

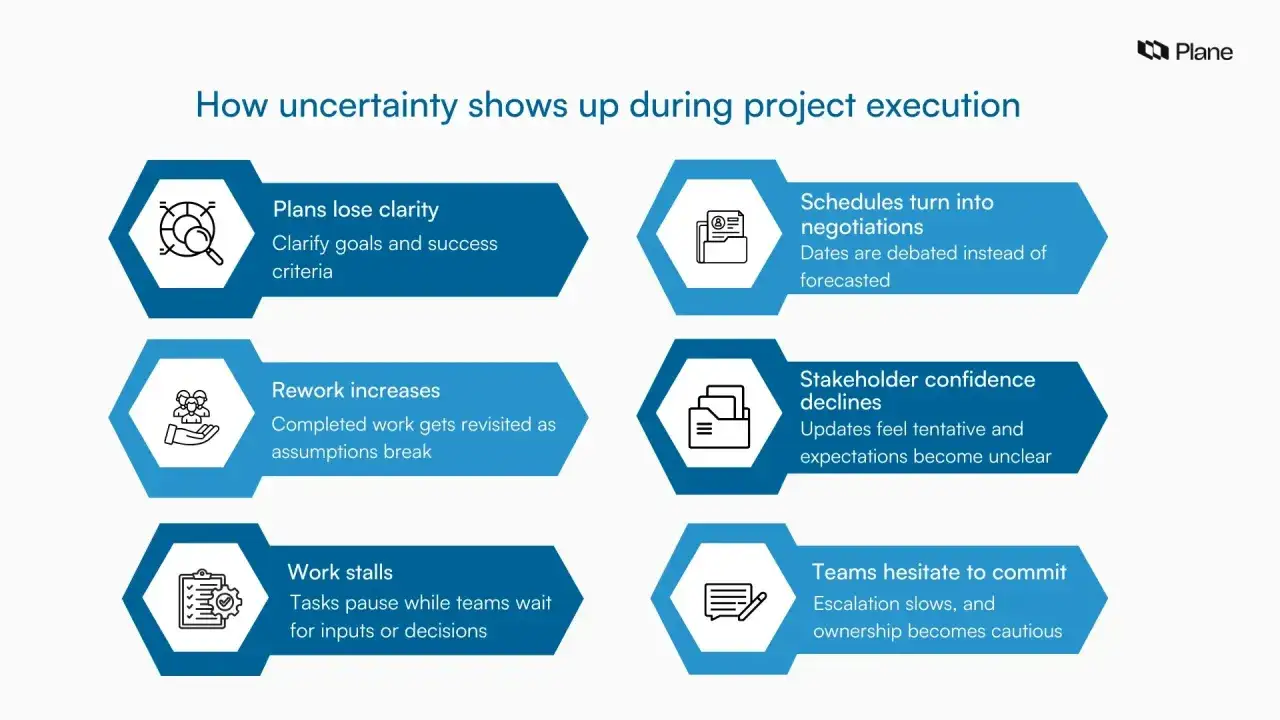

Schéma illustrant les manifestations de l'incertitude dans la **gestion de projet complexe** : plans flous, délais négociés, retravail accru, confiance des parties prenantes en baisse, blocages et hésitations.

Choisir une méthode qui colle au niveau d’incertitude

Je ne pense pas qu’il existe une bonne méthode universelle. Pour moi, la question utile est plutôt : quelle part du projet est stable, quelle part doit apprendre en avançant, et quelle part doit rester strictement contrôlée. C’est là que les approches prédictives, agiles et hybrides prennent tout leur sens.

Approche Quand elle fonctionne bien Ce qu’elle apporte Sa limite principale
Prédictive Exigences stables, contraintes fortes, livrables bien définis Prévisibilité, séquencement clair, contrôle documentaire Rigidité si le besoin change vite
Agile Produit numérique, besoin à affiner, forte part d’exploration Apprentissage rapide, retours fréquents, adaptation Moins adaptée si tout doit être verrouillé dès le départ
Hybride Une partie du projet est stable, l’autre évolue encore Souplesse sans perdre la gouvernance Demande de la discipline pour éviter le flou méthodologique
Stage-gate Projets à forts enjeux, réglementés ou très coûteux Points de contrôle, décision d’arrêt ou de poursuite Peut ralentir si les jalons sont trop lourds

Dans les faits, l’hybride est souvent le meilleur compromis pour les projets digitaux complexes, parce qu’il permet de sécuriser ce qui doit l’être tout en laissant de la place à l’itération. Je l’utilise volontiers quand le cadrage budgétaire est ferme, mais que le produit, lui, doit encore être affiné par tests successifs. Ce qui compte, ce n’est pas le label méthodologique. C’est la capacité à adapter le niveau de contrôle au niveau réel de risque.

Autrement dit, si une partie du projet est très sensible, je la traite de façon plus prédictive, et si une autre doit encore être explorée, je la découpe en incréments courts. Cette logique de sur-mesure prépare directement le sujet suivant : la gouvernance, parce qu’une bonne méthode sans bonnes décisions reste un habillage.

Installer une gouvernance qui fait avancer les décisions

Dans les projets à forte complexité, les retards viennent rarement d’un manque d’activité. Ils viennent d’un manque d’arbitrage. Je préfère donc une gouvernance simple, lisible et ferme sur les responsabilités. Le principe est clair : moins il y a de clarté dans les droits de décision, plus le projet s’épuise dans les validations en chaîne.

Clarifier les rôles dès le départ

Je mets noir sur blanc qui porte quoi : sponsor exécutif, chef de projet, référents métier, référent technique, finance, juridique, sécurité. Cela évite les zones grises du type “tout le monde valide donc personne ne tranche”. Une matrice RACI reste utile ici. Pour rappel, elle précise qui est responsable, qui approuve, qui est consulté et qui doit seulement être informé.

Créer une cadence d’arbitrage

Un projet complexe a besoin de rituels de décision, pas seulement de réunions de statut. J’aime fonctionner avec :

  • un point d’avancement court et fréquent pour traiter les blocages opérationnels ;
  • un comité d’arbitrage pour les sujets qui touchent au budget, au périmètre ou aux dépendances externes ;
  • un point sponsor pour les décisions qui dépassent le niveau projet.

La règle qui change tout, à mes yeux, est la suivante : si une décision peut bloquer le chemin critique pendant plus de quelques jours, elle doit remonter vite. Sinon, le projet ne s’écroule pas d’un coup. Il se dégrade par micro-retards successifs. C’est souvent moins spectaculaire, mais beaucoup plus coûteux.

Cette gouvernance n’a d’intérêt que si elle s’appuie sur un plan réaliste. C’est ce que j’aborde maintenant, parce que la qualité du pilotage dépend autant du cadrage que du rythme de décision.

Planifier sans figer le projet

Dans un projet complexe, le piège classique consiste à vouloir tout détailler trop tôt. On croit gagner en maîtrise, mais on obtient souvent l’inverse : un plan fragile, vite obsolète, et une équipe qui passe son temps à le réconcilier avec la réalité. Je préfère une planification à deux horizons.

Découper le travail par lots utiles

Je découpe d’abord en lots qui ont du sens métier ou technique. Un lot doit produire quelque chose de vérifiable, même si ce n’est pas encore le livrable final. Cette logique évite les grands blocs illisibles et aide à repérer plus tôt les écarts.

Prévoir des marges explicites

Quand l’incertitude est forte, je prévois des marges visibles, et pas une “petite réserve” cachée dans le planning. Selon la nature du projet, une marge de 10 à 20 % sur le temps ou le budget peut être raisonnable, à condition d’être justifiée par le niveau de risque. Je parle ici de marge de sécurité, pas d’un droit à dériver. Sans cette respiration, le projet absorbe le moindre aléa comme une crise.

Lire aussi : Compte rendu de réunion - Rédigez-le vite et bien !

Garder une vision à deux horizons

En pratique, je détaille beaucoup le court terme, souvent sur trois à six semaines, puis je garde un niveau d’engagement plus souple au-delà. Cette approche permet de sécuriser l’exécution immédiate sans prétendre connaître à l’avance tout ce qui se passera dans trois mois. C’est particulièrement utile sur les projets digitaux, les migrations techniques ou les lancements produits où les apprentissages arrivent en cours de route.

Le bon réflexe n’est donc pas de figer le futur, mais de rendre le prochain pas exécutable. Une fois cette base posée, il faut encore empêcher les risques, les dépendances et les parties prenantes de déstabiliser le projet de l’intérieur.

Réduire les risques avant qu’ils ne deviennent des crises

Je ne traite pas le risque comme une annexe administrative. Dans les projets difficiles, c’est un sujet de pilotage central. Un risque non suivi finit souvent en décision d’urgence, en rework ou en tension d’équipe. Ce qui fait la différence, ce n’est pas le nombre d’actions inscrites dans un registre, mais la capacité à voir venir les problèmes assez tôt pour agir.

Voici les trois outils que je juge indispensables :

  • Le registre des risques pour noter la cause, l’impact, la probabilité, le plan de réponse et le responsable.
  • La cartographie des dépendances pour visualiser ce qui dépend d’un autre lot, d’une autre équipe ou d’un fournisseur.
  • La cartographie des parties prenantes pour identifier qui peut bloquer, accélérer ou déformer le projet.

Sur les parties prenantes, j’utilise souvent une matrice pouvoir-intérêt. Elle aide à ne pas consacrer le même temps à tout le monde. Un décideur à fort pouvoir et fort intérêt mérite un suivi serré. Un acteur très concerné mais peu influent a surtout besoin d’informations claires. Et un sponsor influent mais peu disponible doit recevoir des arbitrages préparés, pas des problèmes mal formulés.

Un point que je vois souvent mal traité concerne les dépendances externes. Un fournisseur, un système tiers, un service juridique, une équipe sécurité ou un prestataire cloud peuvent devenir le vrai chemin critique. Les ignorer revient à piloter le projet comme si tout était interne, ce qui est rarement le cas. Cette vigilance se prolonge naturellement dans le suivi de l’avancement, car on ne pilote pas bien ce qu’on mesure mal.

Mesurer l’avancement avec les bons signaux

Le pourcentage d’avancement global rassure souvent les comités de pilotage, mais il ment facilement. Dire qu’un projet est “à 80 %” ne dit rien sur la valeur réellement livrée, sur les blocages résiduels ni sur les risques qui restent devant nous. Je préfère suivre un mélange d’indicateurs de production, de qualité et de flux.

Indicateur Ce qu’il révèle Pourquoi je le regarde
Livrables acceptés du premier coup Qualité réelle et clarté des attentes Un taux faible signale souvent un cadrage insuffisant
Âge des risques ouverts Capacité à traiter les menaces à temps Un risque qui vieillit trop devient une dette de pilotage
Délai de décision Fluidité de la gouvernance Si les arbitrages tardent, le projet ralentit mécaniquement
Taux de dépendances levées Capacité à débloquer le flux Très utile sur les projets multi-équipes
Cycle time d’un lot Vitesse réelle de transformation Plus parlant que des pourcentages vagues

Si l’équipe travaille en mode itératif, j’ajoute un suivi de type burn-up ou burn-down, mais je ne le laisse jamais devenir l’unique boussole. Le bon tableau de bord doit raconter trois choses : ce qui est terminé, ce qui bloque et ce qui risque de déraper. Tout le reste est du décor.

À ce stade, le dernier sujet utile n’est pas un outil de plus. C’est la capacité à reconnaître que certains signaux imposent de changer la manière de piloter, voire de revoir le projet lui-même.

Les signaux qui montrent qu’il faut changer de rythme

Quand un projet commence à dérailler, je regarde toujours les mêmes symptômes. S’ils apparaissent ensemble, il ne faut pas continuer “comme prévu” par réflexe. Il faut reconfigurer le pilotage.

  • Les décisions restent bloquées plus d’une semaine sur des sujets structurants.
  • Les dépendances entre équipes sont plus nombreuses que prévu et mal documentées.
  • Le périmètre change sans arbitrage formel.
  • Les livrables reviennent plusieurs fois en correction pour les mêmes raisons.
  • Les réunions se multiplient, mais les problèmes de fond restent intacts.

Quand cela arrive, je recommande souvent trois actions très concrètes : rebaseliner le plan, réduire le périmètre à la prochaine étape utile, et isoler les sujets critiques pour les traiter plus vite. Dans certains cas, il faut aussi séparer le projet en sous-projets autonomes afin de redonner de la lisibilité. Ce n’est pas un aveu d’échec. C’est souvent la seule façon de retrouver de la vitesse sans sacrifier la qualité.

Au fond, piloter ce type de projet revient moins à tout contrôler qu’à créer les conditions d’un bon arbitrage au bon moment. Si je devais ne garder qu’une règle, ce serait celle-ci : dans une vraie complexité, la précision du cadrage initial compte, mais la qualité des décisions en cours de route compte davantage. C’est cette discipline-là qui fait la différence entre un projet simplement occupé et un projet réellement maîtrisé.

Questions fréquentes

La complexité vient des dépendances multiples, des priorités changeantes, des équipes diverses et des incertitudes techniques, organisationnelles, de marché ou réglementaires, pas seulement de la taille. Environ un tiers de ces projets échouent.

Il n'y a pas de méthode unique. Les approches hybrides (combinant prédictif et agile) sont souvent les plus efficaces. Elles permettent d'adapter le niveau de contrôle au risque réel, sécurisant ce qui est stable et explorant ce qui est incertain.

Une gouvernance claire, avec des rôles et responsabilités définis (matrice RACI) et une cadence d'arbitrage régulière, est cruciale. Elle permet de prendre des décisions rapidement et d'éviter les blocages qui ralentissent le projet.

Adoptez une planification à deux horizons : détaillez le court terme (3-6 semaines) et gardez une vision plus souple au-delà. Découpez le travail en lots utiles et prévoyez des marges explicites (10-20%) pour gérer l'incertitude.

Au-delà du pourcentage d'avancement, suivez les livrables acceptés, l'âge des risques ouverts, les délais de décision, le taux de dépendances levées et le cycle time des lots. Ces signaux révèlent la qualité, les blocages et les risques réels.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

gestion de projet complexe gestion de projet complexe méthodes gouvernance projet complexe pilotage projet incertain risques projet complexe indicateurs projet complexe

Partager l'article

Robert Launay

Robert Launay

Je suis Robert Launay, un analyste de l'industrie passionné par la stratégie digitale, l'entrepreneuriat et les startups. Fort de plusieurs années d'expérience dans l'analyse des tendances du marché, j'ai développé une expertise pointue dans l'identification des opportunités d'innovation et de croissance pour les entreprises émergentes. Mon approche consiste à simplifier des données complexes afin de rendre l'information accessible et utile pour les entrepreneurs et les décideurs. Je m'engage à fournir des analyses objectives et factuelles, en m'assurant que mes lecteurs disposent d'informations précises et à jour pour prendre des décisions éclairées. Mon objectif est de contribuer à la réussite des startups en partageant des perspectives éclairées et des stratégies adaptées aux défis contemporains du digital.
