Tableau de bord de projet - les KPI essentiels

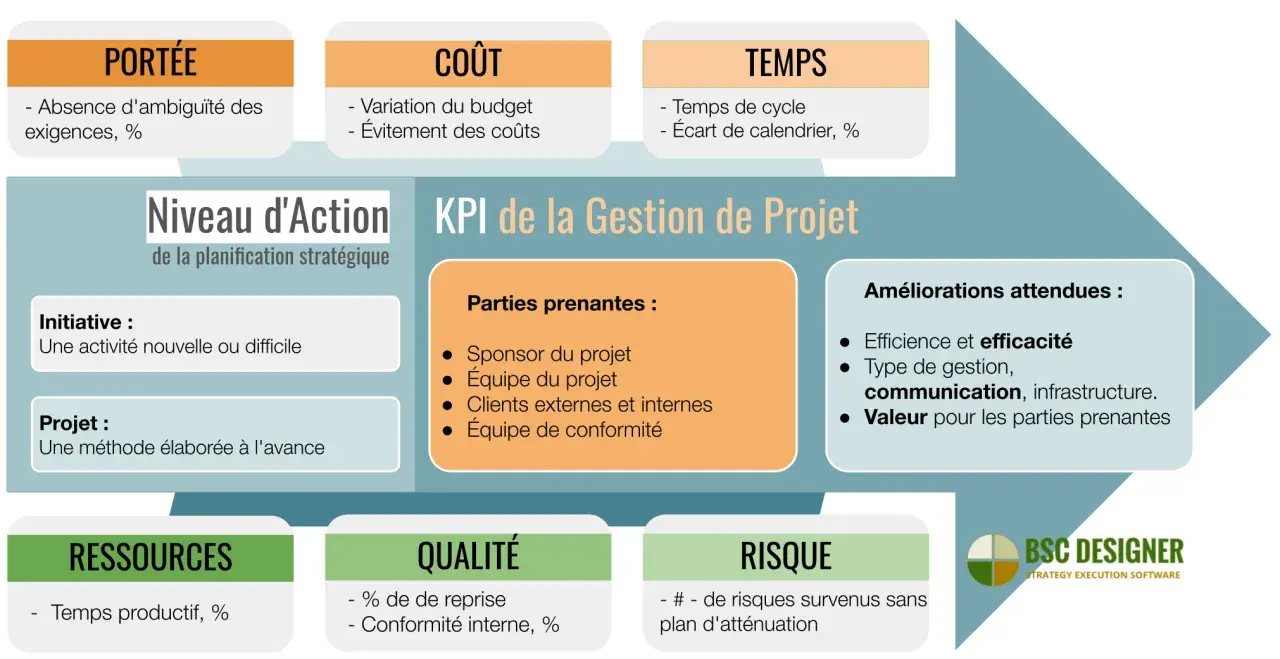

Ce tableau de bord de gestion de projet détaille la portée, le coût, le temps, les ressources, la qualité et les risques. Il met l'accent sur les parties prenantes et les améliorations attendues, notamment la communication.

Écrit par

Michel Gomes

Publié le

18 sept. 2026

Table des matières

Un projet peut sembler avancer alors que les coûts dérivent, que les tâches critiques s’accumulent ou que les décisions restent bloquées. Un tableau de bord de gestion de projet transforme ces signaux dispersés en une lecture claire de la situation, avec les bons indicateurs, la bonne fréquence de mise à jour et des actions associées. Je présente ici une méthode concrète pour le concevoir, choisir ses KPI et l’utiliser sans noyer l’équipe sous les chiffres.

Les repères essentiels pour piloter un projet avec méthode

  • 5 à 9 KPI suffisent généralement pour suivre un projet sans créer de bruit décisionnel.
  • Les indicateurs doivent relier objectifs, données et actions, pas seulement afficher des statistiques.
  • Un suivi utile couvre au minimum délais, coûts, charge, qualité et risques.
  • La fiabilité dépend d’une source de données unique et de règles de mise à jour explicites.
  • Un indicateur sans seuil, responsable ni action prévue reste un chiffre décoratif.

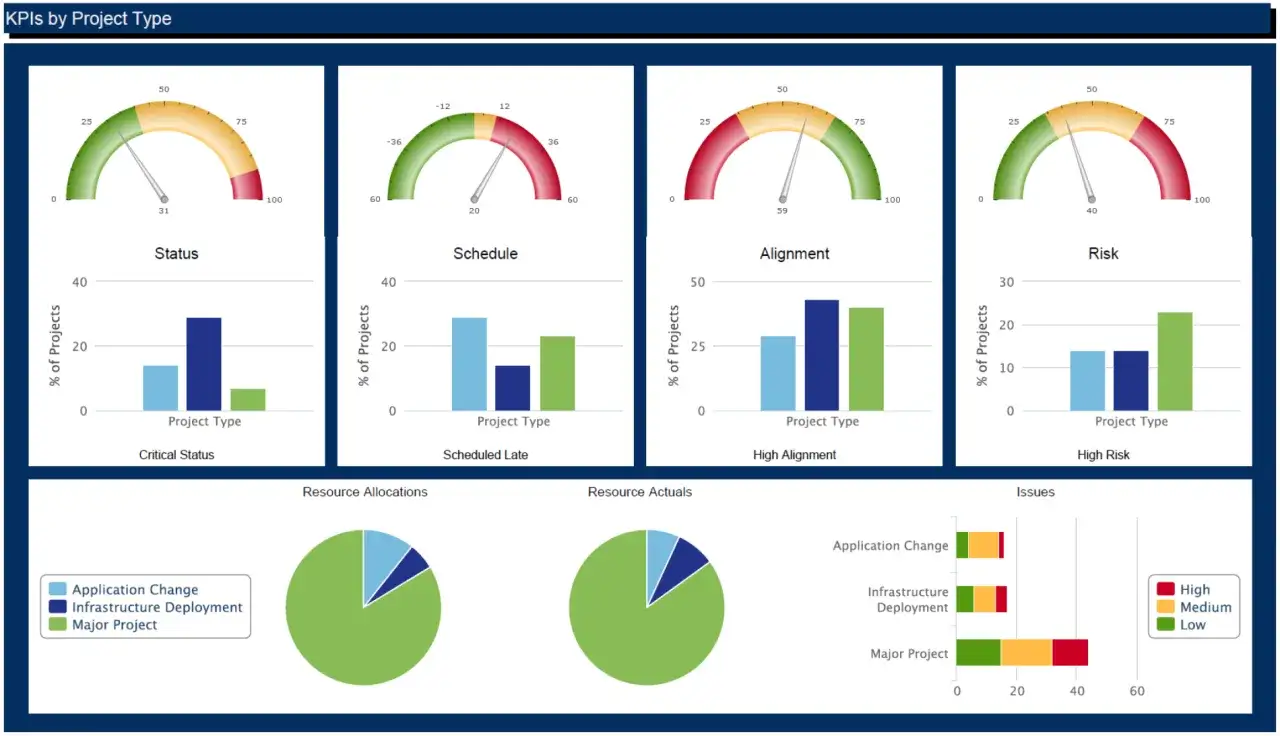

Ce tableau de bord présente les KPIs par type de projet : statut, calendrier, alignement et risque.

À quoi sert réellement un tableau de pilotage de projet

Son rôle n’est pas de produire un joli écran rempli de graphiques. Il doit aider le chef de projet, le sponsor et l’équipe à répondre rapidement à trois questions : où en sommes-nous, que risque-t-on et quelle décision faut-il prendre ?

Je distingue toujours le reporting du pilotage. Le reporting décrit ce qui s’est passé, souvent à la fin d’une semaine ou d’un mois. Le pilotage ajoute une lecture opérationnelle : il compare le réel à la cible, signale les écarts et indique qui doit agir.

Dans une startup ou une équipe digitale, cet outil joue aussi un rôle de coordination. Le marketing peut suivre les livrables d’une campagne, l’équipe produit les fonctionnalités livrées et la direction le respect du budget. Chacun consulte une vue adaptée, tout en s’appuyant sur les mêmes données de référence.

Les trois niveaux de lecture

Niveau Public Question principale Exemples d’indicateurs
Stratégique Direction, sponsor Le projet contribue-t-il aux objectifs de l’entreprise ? ROI prévisionnel, valeur livrée, jalons majeurs
Tactique Chef de projet, managers Les ressources et le budget restent-ils maîtrisés ? Budget consommé, charge, écarts de planning
Opérationnel Équipe projet Que faut-il traiter cette semaine ? Tâches en retard, blocages, délai de cycle

Une erreur fréquente consiste à présenter ces trois niveaux sur une seule page. La direction n’a pas besoin de voir chaque tâche ouverte, tandis qu’un développeur ne peut pas agir sur une marge prévisionnelle affichée sans détail. Une vue par décision est souvent plus efficace qu’une vue unique pour tout le monde.

Quels indicateurs choisir pour mesurer la performance

Je commence par les décisions à prendre, jamais par les données disponibles. Si l’objectif est de livrer une plateforme avant une date donnée, le suivi doit d’abord éclairer le chemin critique, la capacité de l’équipe et les risques qui menacent cette échéance.

Dimension KPI utile Lecture à faire
Délais Écart entre date prévue et date estimée Le projet dérive-t-il et sur quels jalons ?
Avancement Pourcentage de livrables validés Le travail terminé produit-il réellement de la valeur ?
Coûts Budget consommé et coût à terminaison La trajectoire finale reste-t-elle acceptable ?
Ressources Charge planifiée contre capacité disponible L’équipe est-elle en surcharge ou sous-utilisée ?
Qualité Défauts critiques, taux de reprise ou incidents La vitesse de livraison crée-t-elle une dette technique ?
Risques Nombre de risques élevés et ancienneté des alertes Les menaces sont-elles traitées ou simplement recensées ?

Pour un projet agile, le débit, le délai de cycle et le travail en cours sont particulièrement parlants. Le délai de cycle mesure le temps nécessaire pour faire passer une tâche du début à la fin. Le travail en cours, souvent appelé WIP, indique le nombre d’éléments engagés mais non terminés : lorsqu’il augmente sans amélioration du débit, un goulot d’étranglement apparaît probablement.

Pour un projet fortement budgété, deux indicateurs de la valeur acquise peuvent compléter la vue. Le CPI compare la valeur produite au coût réel, tandis que le SPI compare la valeur produite à la valeur planifiée. Un ratio inférieur à 1 signale une dérive, mais il faut toujours l’interpréter avec le périmètre, la qualité et les hypothèses du projet.

Les seuils rendent les KPI actionnables

Un chiffre isolé est difficile à interpréter. Je préfère associer à chaque KPI une cible, une zone de vigilance et un seuil d’escalade. Par exemple, un retard inférieur à 3 jours peut rester au niveau de l’équipe, entre 3 et 7 jours il déclenche une revue du planning, et au-delà de 7 jours il nécessite une décision du sponsor.

Le code couleur rouge-orange-vert peut aider, à condition de ne pas masquer la réalité. Derrière chaque alerte doivent figurer la cause, le propriétaire et la prochaine action. Sans ces trois éléments, la couleur ne fait que déplacer le problème.

Comment construire l’outil étape par étape

1. Partir de l’objectif du projet

Formulez d’abord le résultat attendu avec une échéance et un critère de réussite. « Améliorer l’application » ne suffit pas. « Livrer le parcours de paiement avec un taux d’erreur inférieur à 1 % avant la fin du trimestre » permet de choisir des indicateurs cohérents.

2. Sélectionner les données indispensables

Pour une première version, limitez-vous à 5 à 9 indicateurs. Ajoutez ensuite un KPI seulement s’il permet de comprendre un écart ou de prendre une décision. Le nombre de tickets créés, par exemple, n’a pas beaucoup de valeur s’il n’est pas relié au débit, à la priorité ou au temps de résolution.

3. Définir chaque indicateur

Une fiche simple évite les discussions sans fin. Elle doit préciser le nom du KPI, sa formule, sa source, son responsable, sa fréquence de mise à jour, sa cible et ses seuils. Deux équipes peuvent employer le mot « avancement » tout en calculant des réalités différentes : livrables validés, tâches terminées ou jours consommés.

4. Connecter les sources et automatiser

Un tableur peut convenir à une petite équipe ou à un projet de quelques semaines. Dès que plusieurs personnes saisissent des informations dans des fichiers différents, les erreurs et les doublons deviennent coûteux. Je recommande alors de relier l’outil de gestion des tâches, le suivi budgétaire et, si nécessaire, les données produit ou commerciales.

L’automatisation ne dispense pas de contrôler la qualité. Une synchronisation quotidienne avec des statuts mal renseignés donnera une information fausse avec une apparence de précision. La gouvernance des données compte autant que le logiciel choisi.

Lire aussi : Courbe en S - Guide complet pour piloter vos projets

5. Tester avec une vraie réunion

Affichez le prototype pendant une réunion de pilotage et observez les questions qu’il ne permet pas de résoudre. Si les participants demandent immédiatement un export ou plusieurs fichiers complémentaires, la structure doit être revue. Un bon écran permet de passer d’un signal à une décision en quelques minutes.

Quel format et quels outils selon la situation

Le meilleur outil n’est pas forcément le plus complet. Il doit correspondre à la taille du projet, au niveau de maturité de l’équipe et à la fréquence de décision. Pour une initiative courte, investir plusieurs semaines dans une architecture de données serait disproportionné.

Solution Adaptée à Avantages Limites
Tableur partagé Petits projets, moins de 10 personnes Rapide, souple, peu coûteux Saisie manuelle, historique limité
Outil de gestion de projet Équipes produit ou agiles Données liées aux tâches, vues automatisées Paramétrage nécessaire, dépendance à la qualité des statuts
Solution de business intelligence Portefeuilles de projets, direction Consolidation de nombreuses sources, analyses avancées Coût, compétences techniques et maintenance

La fréquence dépend du rythme du projet. Une équipe opérationnelle peut consulter sa vue chaque jour, tandis qu’un comité de direction se réunira souvent chaque semaine ou chaque mois. Une actualisation en temps réel n’est pas toujours un avantage : elle peut pousser à réagir à des variations temporaires au lieu d’observer une tendance.

Pour les projets digitaux, je trouve utile de séparer une page de synthèse et des vues détaillées. La première affiche les jalons, le budget, les risques et les décisions attendues. Les secondes permettent de descendre jusqu’aux tâches, incidents ou livrables qui expliquent l’écart.

Les erreurs qui rendent le suivi inutile

La première erreur est la surcharge. Un écran de 25 KPI donne l’impression d’un pilotage rigoureux, mais personne ne sait vraiment quoi regarder. Je préfère supprimer un indicateur intéressant mais non actionnable plutôt que de laisser l’équipe perdre du temps à l’interpréter.

La deuxième consiste à mesurer uniquement l’activité. Le nombre de réunions, de tickets fermés ou de lignes de code produites ne prouve pas que le projet progresse. Il faut relier l’effort à un livrable accepté, une valeur métier ou une réduction de risque.

La troisième erreur est de comparer des données qui ne reposent pas sur la même définition. Si le budget inclut les prestataires mais pas les salaires internes, l’écart sera trompeur. Si une équipe marque une tâche comme terminée dès qu’elle est développée et une autre seulement après validation, les taux d’avancement ne sont pas comparables.

Enfin, le suivi échoue lorsque personne ne possède les alertes. Chaque seuil dépassé doit avoir un responsable et un délai de réaction. Une revue hebdomadaire de 30 à 45 minutes suffit souvent pour examiner les écarts, décider des arbitrages et actualiser les actions, à condition que les données soient préparées avant la réunion.

Le réflexe qui transforme les chiffres en décisions

Je conseille de terminer chaque revue par trois éléments très concrets : la décision prise, la personne qui l’exécute et la date de vérification. Cette discipline évite que le suivi devienne une simple photographie du projet.

Commencez petit, avec un périmètre clair et quelques indicateurs fiables. Après deux ou trois cycles de revue, vous verrez quels KPI prédisent réellement les problèmes et lesquels peuvent disparaître. La valeur d’un outil de pilotage ne vient pas de la quantité de données affichées, mais de sa capacité à faire agir l’équipe au bon moment.

Cet article a un caractère purement informatif et éducatif. Le contenu a été élaboré avec l'aide d'outils analytiques et linguistiques modernes (IA). Avant de prendre une décision, consultez un expert.

Questions fréquentes

Une première version peut se limiter à 5 à 9 indicateurs pour éviter la surcharge. Les dimensions essentielles sont les délais, l’avancement, les coûts, les ressources, la qualité et les risques.

Pour un projet agile, le débit, le délai de cycle et le travail en cours permettent de repérer les goulots d’étranglement. Pour un projet fortement budgété, le CPI et le SPI complètent le suivi en comparant respectivement la valeur produite aux coûts réels et à la valeur planifiée.

Chaque indicateur doit avoir une formule, une source de données, un responsable, une fréquence de mise à jour, une cible et des seuils. En cas d’alerte, il faut aussi préciser la cause, le propriétaire et la prochaine action.

Un tableur partagé convient aux petits projets de moins de 10 personnes. Un outil de gestion de projet est adapté aux équipes produit ou agiles, tandis qu’une solution de business intelligence convient davantage aux portefeuilles de projets et aux besoins de consolidation de la direction.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

kpi budget risques qualité charge

Partager l'article

Michel Gomes

Michel Gomes

Je m'appelle Michel Gomes et j'ai 15 ans d'expérience dans le domaine de la stratégie digitale, de l'entrepreneuriat et des startups. Mon intérêt pour ces sujets a commencé lorsque j'ai lancé ma première entreprise, et depuis, j'ai été passionné par les défis et les opportunités qu'offre le monde numérique. J'aime aider les entrepreneurs à naviguer dans ce paysage complexe, en simplifiant des concepts difficiles et en fournissant des informations claires et pertinentes. Au fil des années, j'ai acquis une expertise dans l'analyse des tendances du marché, l'élaboration de stratégies efficaces et l'optimisation des ressources pour les startups. Je m'engage à fournir des contenus utiles, précis et à jour, en vérifiant mes sources et en comparant les informations pour garantir leur fiabilité. Mon objectif est de rendre la stratégie digitale accessible à tous, afin que chacun puisse tirer parti des outils numériques pour réussir dans son projet entrepreneurial.
