Jalons Projet Informatique - Évitez les erreurs courantes !

Des notes "Vision", "Jalon" et "Résultat" sont accrochées sur une corde, symbolisant les jalons d'un projet informatique.

Écrit par

Robert Launay

Publié le

20 févr. 2026

Table des matières

Les jalons d’un projet informatique servent à matérialiser les décisions qui comptent vraiment: cadrage validé, architecture acceptée, version prête, mise en production réussie, puis stabilisation. Sans ces repères, on confond vite activité et progression, ce qui est le meilleur moyen de perdre du temps sur un projet logiciel. Dans les équipes produit comme dans les projets plus classiques, je les considère comme des points de contrôle qui protègent le budget, le délai et la qualité.

Des repères clairs rendent le projet plus lisible et moins risqué

  • Un jalon marque un événement significatif, pas une tâche de plus dans la liste.
  • Le bon jalon valide une décision, un livrable ou un passage de phase qui réduit vraiment le risque.
  • Dans un projet logiciel, il faut distinguer jalon, tâche et livrable pour éviter les faux suivis.
  • Les jalons les plus utiles couvrent le cadrage, l’architecture, la validation fonctionnelle, la préparation du go-live et la stabilisation.
  • En agile ou en DevOps, ils existent toujours, mais ils sont plus fréquents, plus légers et plus orientés valeur.
  • Un projet de taille moyenne fonctionne souvent mieux avec 5 à 8 jalons majeurs qu’avec une usine à reporting.

Ce qu’un jalon doit vraiment valider

Je commence toujours par une distinction simple, parce qu’elle évite beaucoup de confusion. Une tâche produit de l’effort, un livrable produit un résultat, un jalon constate qu’un événement important est atteint. Le PMI rappelle d’ailleurs qu’un jalon correspond à la réalisation planifiée d’un événement significatif, et non à la fin de toutes les tâches du projet.

Élément Rôle Exemple Erreur fréquente
Tâche Action concrète à exécuter Corriger une API, écrire des tests, préparer une migration La prendre pour un point de décision
Livrable Résultat observable produit par l’équipe Maquette validée, version bêta, dossier d’architecture Le confondre avec une validation de gouvernance
Jalon Événement clé qui marque un passage important Architecture validée, recette signée, mise en production autorisée Le réduire à une date arbitraire sans critère de sortie

Dans la pratique, je m’en sers comme d’un seuil de décision. Tant que le seuil n’est pas franchi, on ne passe pas à l’étape suivante. Cette logique est particulièrement utile en projet logiciel, où l’on peut avancer très vite tout en accumulant des dettes invisibles. Une fois cette base claire, on peut regarder quels points de passage méritent vraiment d’entrer dans le planning.

Les points de passage qui comptent dans un projet logiciel

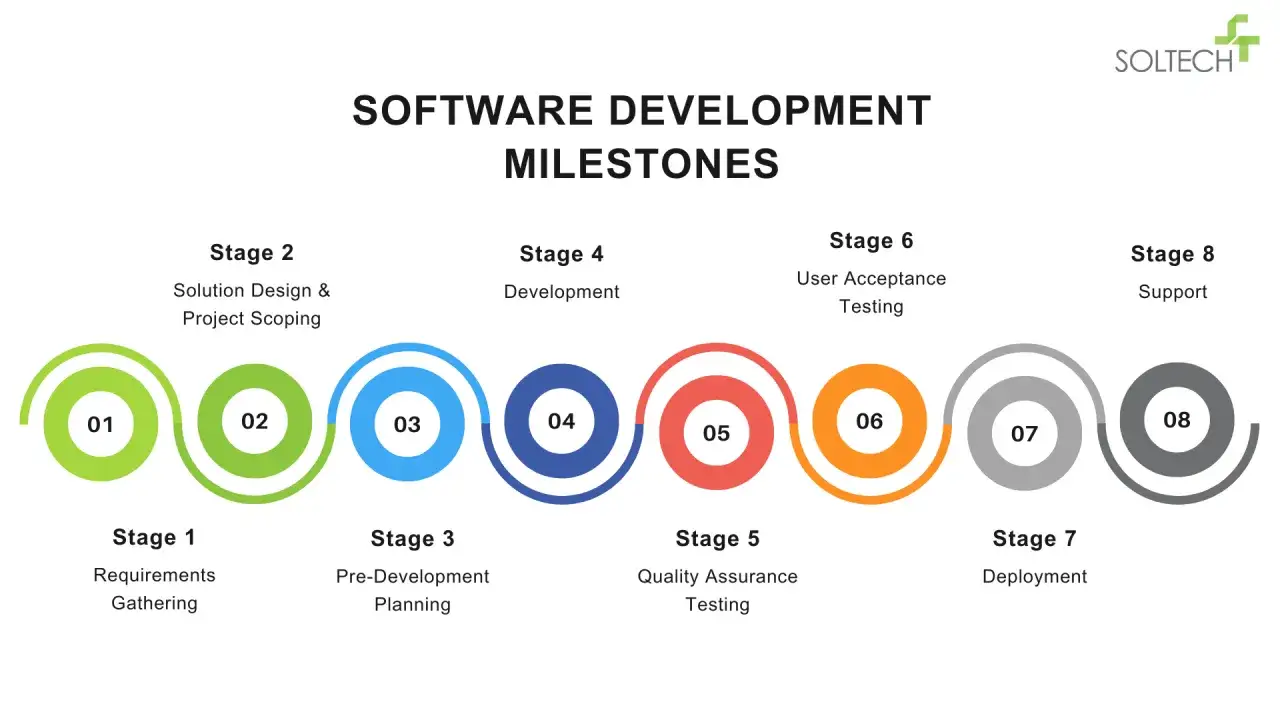

Visualisation des jalons d'un projet informatique : de la conception au support, en passant par le développement et les tests.

Je n’utilise pas les mêmes jalons pour une refonte de plateforme interne, un SaaS en croissance ou un MVP de startup. Le bon découpage dépend du niveau d’incertitude, du niveau de criticité et de la vitesse de livraison attendue. En revanche, certains repères reviennent presque toujours dans un projet logiciel sérieux.

Phase Jalon pertinent Ce qu’il valide Ce que je surveille
Cadrage Périmètre et objectifs validés Le problème à résoudre, les utilisateurs cibles, le budget et le sponsor Le flou sur la valeur attendue ou les priorités
Conception Architecture et UX validées La faisabilité technique et la cohérence de l’expérience Les arbitrages reportés “pour plus tard”
Build Socle fonctionnel ou MVP prêt Les premières fonctionnalités utiles, intégrées et testables Le décalage entre ce qui est développé et ce qui apporte de la valeur
Tests Recette métier et non-régression passées Le niveau de qualité attendu et les cas critiques Les bugs connus “tolérés” sans plan de correction
Préproduction Go-live readiness validée La préparation du déploiement, du support et du rollback Les dépendances opérationnelles oubliées
Lancement Mise en production autorisée Le passage réel en environnement de production Le manque de pilotage des premières heures
Stabilisation Retour à un niveau de fonctionnement normal L’adoption, les incidents, la performance et les corrections rapides Le fait de considérer le projet terminé trop tôt

Dans une startup, je simplifie souvent ce schéma autour de trois ou quatre jalons très lisibles: problème validé, prototype testé, première version livrée, première traction obtenue. Dans un contexte d’entreprise, j’ajoute presque toujours des jalons plus lourds sur la migration de données, la conformité, la sécurité et la conduite du changement. C’est cette adaptation au contexte qui rend les jalons utiles, pas leur nombre.

Comment définir des jalons utiles sans alourdir le pilotage

Je vois souvent des plannings où chaque étape devient un jalon, puis où plus personne ne sait ce qui mérite vraiment une revue de direction. Mon principe est simple: un jalon doit correspondre à une décision irréversible ou à une baisse nette de risque. Si ce n’est pas le cas, c’est probablement une tâche, un livrable, ou un point de suivi intermédiaire.

Quand je construis un planning de jalons, je vérifie toujours cinq choses.

  • Le jalon doit répondre à une question claire comme “peut-on continuer?”, “peut-on déployer?” ou “peut-on élargir le périmètre?”.
  • Il doit avoir un critère de sortie observable, pas une appréciation vague du type “ça a l’air bon”.
  • Il doit avoir un responsable unique, même si plusieurs équipes contribuent à l’atteindre.
  • Il doit s’appuyer sur une preuve: document validé, tests passés, PV de recette, environnement prêt, indicateurs au vert.
  • Il doit être peu nombreux: sur un projet de taille moyenne, je vise souvent 5 à 8 jalons majeurs, au-delà on bascule vite dans le reporting pour le reporting.

Je recommande aussi de placer un contrôle intermédiaire une à deux semaines avant les jalons les plus risqués. Ce n’est pas un jalon supplémentaire, juste un garde-fou. Dans un projet logiciel, attendre le jour officiel pour découvrir un défaut d’intégration, un problème de données ou un manque de disponibilité métier est une erreur classique. En pratique, la qualité du projet dépend autant de la définition du jalon que de la vérification qui le précède.

Ce qui change entre agile, DevOps et cycle en V

Les jalons existent dans toutes les méthodes, mais ils ne jouent pas le même rôle. Dans un cadre classique, ils servent souvent de points de validation formels. En agile, ils rythment plutôt la livraison de valeur. En DevOps, ils sont encore plus liés à l’automatisation, à la qualité de production et à la capacité à déployer sans friction.

Approche Rôle des jalons Ce que je privilégie
Cycle en V Jalons formels entre les grandes phases Traçabilité, validation écrite, gouvernance forte
Agile Repères plus fréquents autour des incréments Valeur livrée, feedback utilisateur, arbitrage rapide du backlog
DevOps et CI/CD Points de passage liés aux automatisations et à la qualité de livraison Tests automatiques, déploiement maîtrisé, observabilité, capacité de rollback

Microsoft souligne qu’un pipeline CI/CD automatise l’intégration, les tests et le déploiement, ce qui change concrètement la façon de découper le projet. Autrement dit, plus l’équipe sait livrer vite et proprement, moins le jalon ressemble à une grosse bascule trimestrielle, et plus il devient un point de contrôle fréquent, presque continu. C’est particulièrement vrai pour les produits numériques qui évoluent en permanence.

Ce changement de logique est important: un jalon n’est pas obligatoirement lié à une grosse version. Il peut marquer la fin d’un sprint stratégique, la mise à disposition d’un module, la validation d’un flux critique ou la fin d’une expérimentation. Plus le mode de livraison est fluide, plus les jalons doivent être légers mais précis.

Les erreurs qui rendent les jalons décoratifs

Je retrouve les mêmes dérives dans beaucoup de projets, quel que soit le secteur. Le problème n’est pas l’absence de jalons, c’est la mauvaise utilisation des jalons. Quand ils sont mal définis, ils rassurent sur le papier mais ne protègent rien en réalité.

  • Multiplier les jalons sans logique de décision: on finit avec une suite de dates qui n’aident plus à arbitrer.
  • Mettre une date sans critère de succès: un jalon ne vaut rien si personne ne sait ce qu’il faut démontrer.
  • Oublier le responsable: sans pilote identifié, le jalon devient une intention collective et donc une responsabilité diffuse.
  • Négliger les dépendances: si le jalon dépend d’une équipe sécurité, data ou métier, il faut l’intégrer dès le départ.
  • Confondre conformité et progrès réel: un document validé ne signifie pas que le produit est prêt à être utilisé.
  • Ne pas prévoir la stabilisation: après le go-live, il reste souvent une vraie phase de correction, d’adoption et de support.

Je suis particulièrement attentif à ce dernier point, parce qu’il est souvent sous-estimé dans les projets digitaux. La mise en production n’est pas la fin du travail; c’est souvent le début de la phase où l’on voit enfin les vrais comportements utilisateurs, les écarts de performance et les erreurs de configuration. Si on ne l’intègre pas au plan de jalons, on se raconte une version trop optimiste du projet.

Les vérifications que je fais avant de figer le plan de jalons

Avant de figer un planning, je regarde toujours la cohérence d’ensemble. Sur un projet logiciel, un bon plan de jalons doit être lisible pour la direction, exploitable par l’équipe et assez souple pour absorber l’incertitude technique.

  • Chaque jalon correspond-il à une décision utile ou seulement à une habitude de gouvernance?
  • Ai-je un critère de sortie objectif pour chacun d’eux?
  • Les jalons couvrent-ils bien les moments de risque réel, notamment les tests, l’intégration et le déploiement?
  • Le rythme est-il adapté au type de projet: MVP, refonte, migration, produit SaaS ou SI critique?

Sur un MVP, je vais souvent vers peu de jalons, très proches de la valeur utilisateur et de l’apprentissage marché. Sur une migration ou une plateforme critique, je charge davantage la préparation, la recette, la sécurité et le retour arrière. C’est ce réglage fin qui fait la différence entre un projet qui avance avec des repères utiles et un projet qui collectionne les dates sans produire de vraie maîtrise.

Questions fréquentes

Un jalon est un événement clé qui marque un passage important et la validation d'une décision ou d'un livrable significatif. Il ne s'agit pas d'une simple tâche, mais d'un point de contrôle qui réduit le risque et protège le budget, le délai et la qualité du projet.

Une tâche est une action concrète à exécuter. Un livrable est un résultat observable (ex: maquette validée). Un jalon est un événement clé qui constate qu'un point important est atteint, souvent lié à une décision irréversible ou une baisse de risque, comme une architecture validée.

Les jalons essentiels couvrent généralement le cadrage (périmètre validé), la conception (architecture et UX validées), le build (MVP prêt), les tests (recette passée), la pré-production (Go-live readiness), le lancement (Mise en production) et la stabilisation post-lancement.

Un jalon doit répondre à une question claire, avoir un critère de sortie observable, un responsable unique, s'appuyer sur une preuve et être peu nombreux (5 à 8 pour un projet moyen). Il doit marquer une décision irréversible ou une baisse nette de risque, pas une simple étape.

Oui, les jalons existent dans toutes les méthodes. En Agile, ils rythment la livraison de valeur et les feedbacks. En DevOps, ils sont liés aux automatisations, à la qualité de production et à la capacité à déployer sans friction, devenant plus fréquents et légers, axés sur la valeur.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

les jalons d'un projet informatique jalons projet logiciel gestion des jalons projet jalons projet informatique agile définir jalons projet jalons projet développement logiciel

Partager l'article

Robert Launay

Robert Launay

Je suis Robert Launay, un analyste de l'industrie passionné par la stratégie digitale, l'entrepreneuriat et les startups. Fort de plusieurs années d'expérience dans l'analyse des tendances du marché, j'ai développé une expertise pointue dans l'identification des opportunités d'innovation et de croissance pour les entreprises émergentes. Mon approche consiste à simplifier des données complexes afin de rendre l'information accessible et utile pour les entrepreneurs et les décideurs. Je m'engage à fournir des analyses objectives et factuelles, en m'assurant que mes lecteurs disposent d'informations précises et à jour pour prendre des décisions éclairées. Mon objectif est de contribuer à la réussite des startups en partageant des perspectives éclairées et des stratégies adaptées aux défis contemporains du digital.
