Modèle de plan de projet - Structure efficace pour réussir

Un modèle de plan de projet illustre les 7 étapes clés, un diagramme de Gantt, des outils et des principes pour une gestion de projet réussie.

Écrit par

Robert Launay

Publié le

24 févr. 2026

Table des matières

Un projet avance mieux quand chacun sait ce qu’il faut livrer, qui arbitre et ce qui bloque la suite. Un modèle de plan de projet sert précisément à cela: il donne un cadre pour poser les objectifs, le périmètre, les responsabilités, les jalons et les risques sans repartir d’une page blanche. Dans cet article, je vais vous montrer la structure qui fonctionne vraiment, les variantes utiles selon le type de projet, et les erreurs que j’évite pour garder le document vivant et exploitable.

Les points à garder en tête pour organiser un projet sans le compliquer

  • Un bon plan clarifie d’abord la finalité du projet, puis seulement le calendrier et les tâches.
  • La bonne longueur dépend de la complexité: une page suffit souvent pour un petit projet, plusieurs blocs deviennent utiles dès qu’il y a des dépendances.
  • Je distingue toujours le plan de projet, la charte et la roadmap, car ils ne servent pas le même usage.
  • Un modèle utile doit contenir des responsabilités, des jalons, des risques, un budget ou des hypothèses de coût, et des critères de validation.
  • Pour un projet digital ou startup, il vaut mieux un format court, relu souvent, qu’un document exhaustif que personne n’ouvre plus.

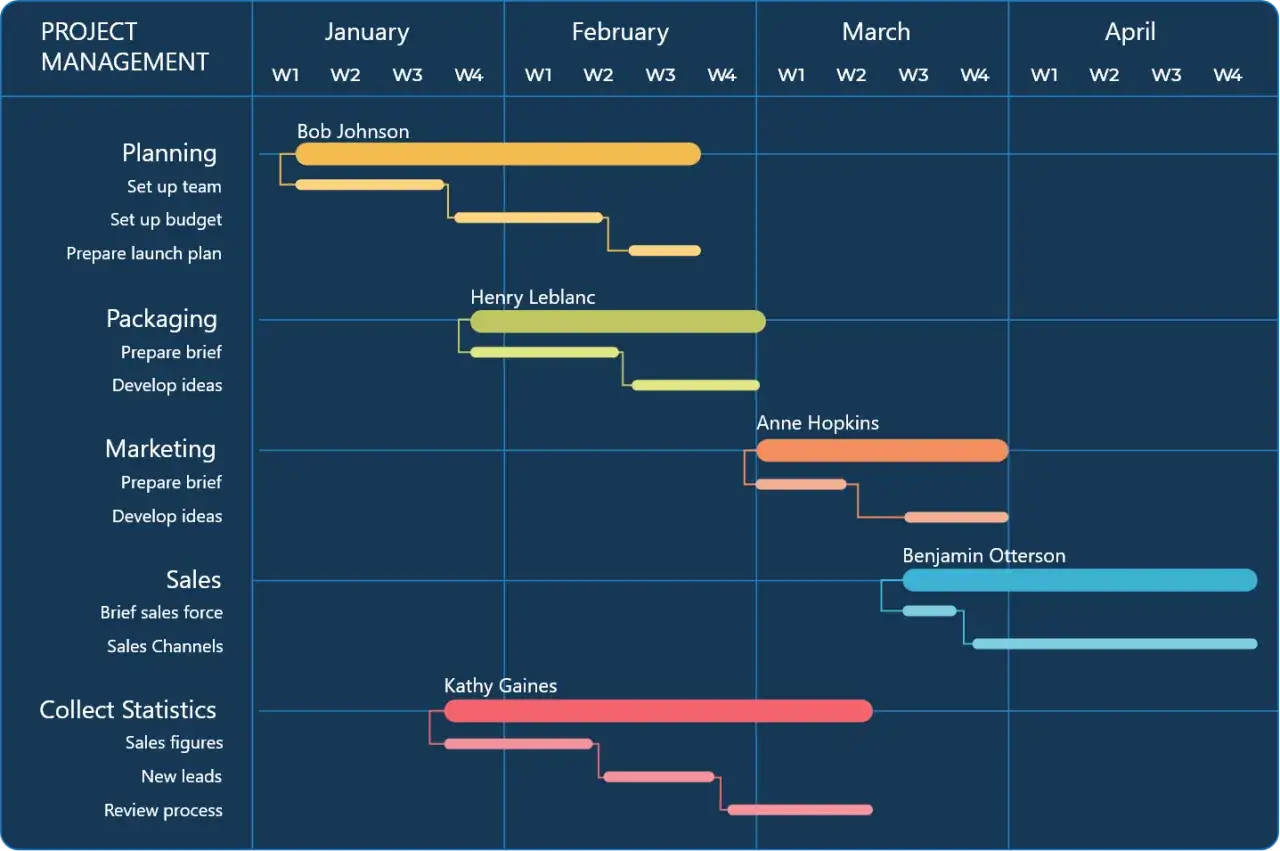

Diagramme de Gantt illustrant un modèle de plan de projet avec des tâches et des responsables, s'étendant sur plusieurs mois.

Pourquoi un bon modèle change le cadrage

Je vois souvent des projets ralentir non pas à cause de la production, mais parce que le cadrage a été trop flou au départ. Un bon modèle force à répondre tôt aux questions qui comptent: qu’est-ce qu’on livre, pour qui, avec quelles ressources et selon quels critères on considère le travail terminé.

Le vrai intérêt n’est pas de produire un document plus long. C’est d’éviter les zones grises qui reviennent ensuite sous forme de retards, de rework ou de désaccords entre métiers, produit et opérationnels. Dans une équipe digitale, ce gain est encore plus visible, parce que les priorités changent vite et qu’il faut un support simple pour réajuster sans repartir de zéro.

Je conseille aussi de raisonner en niveau de risque. Un lancement de campagne, une refonte de site ou une migration d’outil ne demandent pas la même profondeur de documentation. C’est justement là qu’un cadre réutilisable devient utile: il évite de surdocumenter les petits sujets et de sous-structurer les gros. La prochaine question est donc très concrète: quelle forme doit prendre ce cadre selon l’ampleur du projet ?

La structure qui reste lisible quand le projet grandit

Je préfère penser le modèle comme une architecture en couches. Tout projet n’a pas besoin du même niveau de détail, mais il a presque toujours besoin de la même logique: objectif, périmètre, responsabilités, échéance, risques et pilotage. La différence se joue surtout sur la finesse du découpage.

Format Quand je le recommande Ce qu’il doit contenir Sa limite
Version légère Petit projet, équipe réduite, deadline courte Objectif, livrables, responsable, échéance, blocage principal Peut manquer de profondeur si le projet devient transversal
Version standard Projet marketing, produit ou digital avec plusieurs intervenants Périmètre, jalons, ressources, risques, communication, validation Demande une mise à jour régulière pour rester fiable
Version robuste Projet complexe, dépendances nombreuses, plusieurs équipes WBS, budget, dépendances, gouvernance, plan de secours, critères d’acceptation Peut devenir trop lourd si personne n’en assure la maintenance

Je fais la même distinction entre trois documents que beaucoup mélangent encore: la charte, le plan et la roadmap. La charte sert à cadrer et à faire valider l’intention du projet, la roadmap donne une lecture chronologique de haut niveau, et le plan de projet sert à exécuter et suivre. Cette séparation évite un piège classique: vouloir tout faire tenir dans un seul fichier, puis perdre en lisibilité. Une fois cette base posée, il faut savoir ce que le modèle doit réellement contenir pour rester utile au quotidien.

Ce qu’un plan efficace doit contenir concrètement

Quand je construis ou révise un plan, je vise en général 7 à 9 blocs. En dessous, il manque souvent une information critique. Au-dessus, le document commence parfois à se comporter comme une archive plutôt que comme un outil de pilotage.

Bloc Ce qu’il doit répondre Erreur fréquente
Objectif Pourquoi ce projet existe et quel résultat on cherche Écrire une intention vague au lieu d’un résultat observable
Périmètre Ce qui est inclus et ce qui ne l’est pas Tout laisser “ouvert”, ce qui crée des ajouts invisibles
Livrables Quels objets concrets seront remis Confondre livrable et tâche intermédiaire
Responsabilités Qui fait quoi, qui valide, qui arbitre Multiplier les acteurs sans désigner de propriétaire clair
Jalons Quels points de contrôle rythment le projet Mettre seulement des dates finales, sans étape de décision
Ressources et budget Quels moyens sont disponibles et sur quelles hypothèses Afficher un coût sans expliciter le sous-jacent
Risques Qu’est-ce qui peut déraper et comment on réagit Les traiter comme une formalité alors qu’ils pilotent vraiment l’exécution
Communication Qui informe qui, à quelle fréquence et sur quel canal Laisser les points d’avancement “au fil de l’eau”
Critères de validation Comment on décide qu’un livrable est accepté Ne pas définir de standard de qualité explicite

J’ajoute presque toujours une ligne sur les dépendances quand le projet touche plusieurs équipes. C’est ce qui permet de voir qu’un retard n’est pas toujours un problème d’exécution interne, mais parfois le résultat d’un blocage externe, d’un aller-retour de validation ou d’un sujet technique non résolu. Et quand le cadre est bien rempli, il devient beaucoup plus facile de l’adapter à un contexte digital ou startup.

Comment l’adapter à un projet digital ou startup

Dans une startup ou une équipe produit, je recommande un modèle plus agile qu’un plan de gestion classique trop administratif. Le document doit soutenir la vitesse de décision, pas la ralentir. Cela veut dire moins de remplissage inutile, mais davantage de clarté sur les hypothèses, les dépendances et les points de validation.

Pour un lancement produit

Je mets l’accent sur les hypothèses, la cible, les critères de succès et le plan de go/no-go. Un lancement n’est pas seulement une date, c’est une séquence de décisions: version prête, tests validés, support prêt, communication calée. Si vous oubliez cette logique, le planning peut paraître propre tout en restant fragile.

Pour une campagne marketing ou contenu

Ici, le modèle doit intégrer les livrables créatifs, les délais de validation, les dépendances entre assets et les canaux de diffusion. Je trouve utile d’ajouter un mini-plan de suivi des KPI dès le départ, parce qu’un projet marketing sans indicateurs devient vite une suite de livraisons difficiles à comparer. Le calendrier éditorial, lui, peut être inclus dans le plan ou relié à part si l’équipe travaille sur plusieurs campagnes en parallèle.

Pour un projet interne ou de process

Quand il s’agit d’automatisation, de migration d’outil ou de refonte d’un processus interne, j’ajoute presque toujours un bloc adoption. Ce n’est pas du confort rédactionnel: si les utilisateurs ne changent pas leurs habitudes, le projet est techniquement “terminé” mais opérationnellement incomplet. Dans ce cas, le modèle doit aussi prévoir la formation, le support initial et les critères d’acceptation métier.

Cette adaptation par contexte est ce qui fait la différence entre un gabarit utile et un document générique. Mais même un bon modèle peut échouer si certaines erreurs reviennent à chaque projet, et elles sont plus fréquentes qu’on ne le croit.

Les erreurs qui rendent le document inutilisable

Les problèmes les plus coûteux sont rarement spectaculaires. Ce sont des petits défauts de cadrage qui s’accumulent. Je vois surtout les suivants.

  1. Confondre tâches et livrables. Une liste d’actions n’explique pas ce que le projet produit réellement.
  2. Oublier les critères de validation. Sans seuil clair, chaque partie prenante juge différemment la qualité.
  3. Écrire un budget sans hypothèses. Le chiffre seul ne sert pas à piloter si personne ne sait ce qu’il couvre.
  4. Ne pas nommer de responsable unique. Dès qu’un bloc a plusieurs “propriétaires”, il finit souvent sans propriétaire réel.
  5. Sur-détailler trop tôt. Le modèle devient lourd, puis il n’est plus mis à jour.
  6. Laisser le document vieillir. Un plan non révisé après un jalon important perd vite sa valeur opérationnelle.

Je recommande aussi d’éviter un autre piège plus subtil: vouloir rassurer tout le monde en ajoutant toujours plus de contenu. En pratique, un plan trop vaste donne une illusion de maîtrise, mais il masque souvent les vraies zones de décision. C’est pour cela que je préfère un canevas simple, bien rempli et régulièrement maintenu.

Un canevas simple à réutiliser dès aujourd’hui

Voici la trame que j’utilise le plus souvent quand il faut repartir de zéro sans perdre de temps. Elle fonctionne bien pour un projet marketing, un produit digital, une automatisation interne ou un chantier de coordination entre plusieurs équipes.

  1. Contexte et objectif — pourquoi le projet existe et quel résultat on attend.
  2. Périmètre — ce qui est inclus, ce qui reste hors sujet et les principales contraintes.
  3. Livrables — ce qui sera effectivement remis ou mis en production.
  4. Parties prenantes et rôles — qui décide, qui exécute, qui valide.
  5. Jalons et calendrier — les points de passage qui permettent de vérifier l’avancement.
  6. Ressources, budget et dépendances — moyens disponibles, hypothèses de coût et blocages possibles.
  7. Risques et plans de réponse — ce qui peut dérailler et comment on limite l’impact.
  8. Plan de communication et de validation — qui est informé, quand et selon quel format.
  9. Critères de succès et clôture — comment on sait que le projet est terminé proprement.

Si le projet est léger, je fusionne parfois les blocs 6 et 7 pour garder un document plus lisible. Si le projet est complexe, au contraire, je sépare les dépendances, le budget et les risques pour faciliter le pilotage. L’idée n’est pas d’avoir le canevas le plus complet possible, mais celui que l’équipe utilisera vraiment. Et c’est là que la dernière habitude compte plus que la forme du document lui-même.

Le réflexe qui prolonge la valeur du modèle

Le meilleur modèle ne sert à rien s’il reste figé dans un dossier partagé. Je conseille de l’installer comme une base commune, avec un propriétaire unique, une date de révision et un rythme de mise à jour lié aux jalons du projet. En pratique, une vérification courte toutes les 1 à 2 semaines suffit souvent pour les projets actifs, à condition qu’elle soit régulière.

Je garde aussi une règle simple: si une section ne sert plus à décider, je la raccourcis ou je la supprime. Un bon plan est vivant, pas décoratif. C’est ce qui permet de transformer un simple gabarit en véritable outil de gestion de projet, surtout dans un environnement digital où les priorités changent vite et où la clarté compte autant que la vitesse.

Si vous devez retenir une seule chose, retenez celle-ci: un bon plan n’est pas le plus complet, c’est celui qui aide l’équipe à décider plus vite, à limiter les malentendus et à avancer sans perdre le fil.

Questions fréquentes

C'est un cadre structuré qui définit les objectifs, le périmètre, les responsabilités, les jalons et les risques d'un projet. Il aide à organiser le travail et à éviter de commencer de zéro à chaque fois.

Il clarifie la finalité du projet, anticipe les zones grises et réduit les retards. Il permet une meilleure coordination entre les équipes et une prise de décision plus rapide, surtout dans les environnements agiles.

La charte valide l'intention du projet, la roadmap offre une vue chronologique de haut niveau, et le plan de projet guide l'exécution et le suivi quotidien. Chacun a un rôle distinct pour une gestion efficace.

Un plan efficace inclut généralement les objectifs, le périmètre, les livrables, les responsabilités, les jalons, les ressources/budget, les risques, la communication et les critères de validation. Ces blocs assurent une vision complète.

Privilégiez un format agile, axé sur les hypothèses, les dépendances et les points de validation. Moins de formalisme, plus de clarté pour soutenir la vitesse de décision et l'adaptabilité aux changements rapides.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

modèle de plan de projet modèle plan de projet digital structure plan de projet startup plan de projet marketing exemple

Partager l'article

Robert Launay

Robert Launay

Je suis Robert Launay, un analyste de l'industrie passionné par la stratégie digitale, l'entrepreneuriat et les startups. Fort de plusieurs années d'expérience dans l'analyse des tendances du marché, j'ai développé une expertise pointue dans l'identification des opportunités d'innovation et de croissance pour les entreprises émergentes. Mon approche consiste à simplifier des données complexes afin de rendre l'information accessible et utile pour les entrepreneurs et les décideurs. Je m'engage à fournir des analyses objectives et factuelles, en m'assurant que mes lecteurs disposent d'informations précises et à jour pour prendre des décisions éclairées. Mon objectif est de contribuer à la réussite des startups en partageant des perspectives éclairées et des stratégies adaptées aux défis contemporains du digital.
