Construire le budget d’un projet informatique ne consiste pas seulement à additionner des jours de développement. Il faut aussi compter le cadrage, la conception, l’intégration, les tests, l’hébergement, la formation et les imprévus, sinon le montant initial devient vite trompeur. Je vais aller droit au but: ce qu’il faut inclure, comment chiffrer proprement, quel mode de facturation choisir et comment garder la main jusqu’à la mise en production.

Les points essentiels pour garder un budget lisible et pilotable

  • Le budget doit couvrir autre chose que le code : cadrage, UX, tests, intégration, lancement et stabilisation.
  • Un chiffrage fiable part du périmètre, puis transforme chaque lot en charge de travail et en coût.
  • Le forfait rassure sur le prix, la régie rassure sur l’adaptation, et l’équipe mixte cherche un équilibre.
  • Les dérapages viennent souvent des coûts cachés : migration des données, conduite du changement, support post-lancement.
  • Une réserve de 10 à 20 % devient vite utile dès qu’il y a de l’intégration, de l’innovation ou des dépendances externes.

Ce que couvre vraiment un budget de projet technologique

Le premier piège consiste à croire qu’un budget se limite aux jours de développement. En réalité, je le lis comme un ensemble de blocs: étude, conception, réalisation, mise à l’épreuve, mise en production et stabilisation. J’aime aussi distinguer les dépenses ponctuelles des dépenses récurrentes, parce qu’un projet peut être acceptable à la livraison et devenir coûteux ensuite si l’exploitation n’a pas été prévue.

On peut regrouper ces coûts en trois familles. Les coûts directs sont liés à une tâche précise du projet. Les coûts indirects soutiennent le projet sans pouvoir être rattachés à une seule ligne. Les coûts cachés apparaissent souvent trop tard, comme les réunions, les allers-retours de validation ou la reprise de données. Cette distinction semble simple, mais elle change complètement la qualité du chiffrage.

Poste à prévoir Ce que cela couvre Risque si on l’oublie Ordre de grandeur utile
Cadrage Ateliers, recueil des besoins, arbitrages, spécifications initiales Périmètre flou, retours en arrière, décisions retardées 5 à 10 %
Conception UX/UI Parcours, maquettes, prototypes, validation ergonomique Produit difficile à adopter ou trop cher à corriger plus tard 5 à 12 %
Développement Front, back, API, logique métier, intégrations Sous-estimation de la charge réelle 30 à 45 %
Tests et recette QA, corrections, validation métier, non-régression Bugs en production et perte de confiance côté utilisateurs 10 à 20 %
Intégration et déploiement Environnements, CI/CD, sécurité, raccordement au SI Retard de mise en production et coût technique additionnel 10 à 15 %
Formation et conduite du changement Documentation, support, sessions de prise en main Faible adoption et retour au vieux process manuel 5 à 10 %
Réserve de risque Imprévus, dépendances externes, ajustements tardifs Budget cassé au premier incident 10 à 20 %

Ces ordres de grandeur ne sont pas des lois. Ils servent surtout à vérifier qu’aucune ligne importante n’a été oubliée. Si votre budget ne prévoit rien pour les tests, l’intégration ou la conduite du changement, vous n’avez pas un budget serré: vous avez surtout un budget incomplet. Une fois cette base posée, le vrai sujet devient la méthode de chiffrage.

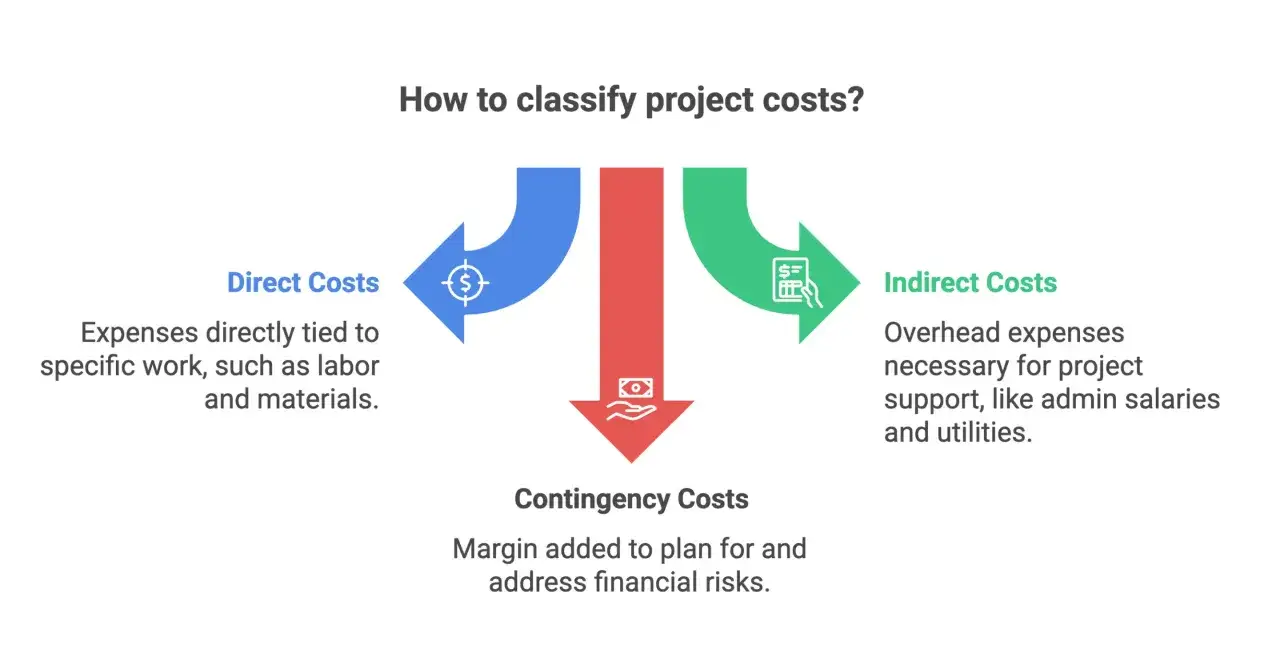

Schéma expliquant les coûts directs, indirects et de contingence pour un budget projet informatique.

Construire un chiffrage fiable étape par étape

Je pars toujours du périmètre détaillé, pas du montant cible. Ensuite je transforme chaque lot en charge de travail, souvent en jours-homme, c’est-à-dire en journées de travail d’une personne. Ce n’est pas une perfection mathématique; c’est une base de pilotage qui évite d’inventer un prix global avant de comprendre ce qu’il contient.

Commencer par le périmètre et les exclusions

Un budget tient seulement si le périmètre est clair. Il faut écrire ce qui est inclus, ce qui est exclu et ce qui sera traité plus tard. Sur un MVP, par exemple, je préfère limiter les fonctionnalités mais rendre les règles de priorité très explicites. Sinon, chaque échange avec les parties prenantes ajoute une nouvelle petite demande, et le total grimpe sans que personne ne s’en aperçoive vraiment.

Décomposer le travail en lots livrables

Je recommande de découper le projet en tâches assez petites pour être estimées proprement. Une logique simple consiste à garder des lots de 5 à 10 jours maximum, puis à les agréger. Cette approche évite les estimations “au doigt mouillé” du type “ça doit faire trois semaines”, qui sont séduisantes mais rarement fiables.

À ce stade, je regarde aussi les dépendances: validation juridique, accès à une API externe, migration de données, disponibilité d’un expert métier. Ce sont souvent elles qui font basculer un budget moyen en budget tendu.

Convertir les charges en euros

Une fois les charges estimées, il faut les convertir en coût réel. C’est ici que le TJM, le taux journalier moyen, prend toute son importance. Le même nombre de jours ne coûte pas la même chose selon le profil mobilisé: développeur généraliste, spécialiste cloud, expert sécurité ou chef de projet expérimenté. Pour un budget, le bon réflexe n’est donc pas seulement de compter les jours, mais de compter les jours au bon tarif.

Je pense aussi au coût des outils, de l’hébergement, des licences, des environnements de test et du temps interne mobilisé par la direction ou le métier. Ce temps interne n’est pas “gratuit” sous prétexte qu’il ne sort pas d’une facture prestataire. Il consomme de la capacité, et cette capacité a une valeur.

Lire aussi : Tableau de bord de projet Excel - Le guide pour un suivi efficace

Ajouter une réserve qui a une raison d’être

La réserve ne sert pas à gonfler artificiellement le budget. Elle sert à absorber les zones d’incertitude que l’on connaît déjà au moment du cadrage. Sur un projet très innovant, j’ajoute plus volontiers une marge de sécurité que sur une refonte technique très cadrée. En gestion de projet, l’illusion du budget “parfait” coûte souvent plus cher que la prudence bien placée.

Quand le budget est construit de cette manière, il devient plus facile d’argumenter auprès de la direction, des financeurs ou d’un comité produit. La question suivante est alors moins technique et plus politique: faut-il sécuriser le projet au forfait ou garder de la souplesse avec de la régie ?

Choisir le bon cadre entre forfait, régie et équipe mixte

Le modèle de tarification influence autant le budget que le périmètre lui-même. Un projet avec une portée très claire n’appelle pas le même cadre qu’un chantier d’exploration où les besoins évoluent au fil des apprentissages. Le choix entre forfait, régie et équipe mixte n’est donc pas une préférence de confort; c’est une décision de gestion du risque.

Modèle Ce qu’il apporte Sa limite principale Quand je le privilégie
Forfait Prix annoncé à l’avance, budget facile à présenter Les changements de périmètre se paient rapidement Périmètre stable, jalons clairs, besoin bien documenté
Régie Souplesse, adaptation continue, visibilité sur la capacité Risque de dérive si le pilotage est faible Projet exploratoire, arbitrages fréquents, besoins mouvants
Équipe mixte Équilibre entre sécurité et adaptabilité Gouvernance plus exigeante Noyau fixe avec pics de charge ponctuels

Le forfait rassure, mais il peut rigidifier un projet qui apprend en cours de route. La régie protège mieux la flexibilité, mais elle oblige à surveiller de près le rythme de consommation. Quant à l’équipe mixte, c’est souvent le meilleur compromis pour une startup ou une PME digitale: un socle stable, puis des renforts ciblés sur les moments critiques. Une fois le cadre choisi, il faut encore éviter que le budget se dilue pendant l’exécution.

Suivre les écarts avant qu’ils ne deviennent une dérive

Un bon budget ne tient pas parce qu’il était exact au départ; il tient parce qu’on l’ajuste vite. Je regarde surtout quatre signaux: budget consommé, reste à faire, nombre de changements de périmètre et réserve disponible. Le burn rate, c’est la vitesse de consommation du budget. La valeur acquise, c’est la comparaison entre ce qui a été dépensé, ce qui était prévu et ce qui a réellement avancé.

Indicateur Ce qu’il montre Signe d’alerte
Budget consommé vs livraison réelle Le rythme de dépense par rapport à l’avancement Vous dépensez plus vite que vous ne livrez
Reste à faire La charge encore à produire La prévision remonte à chaque point de suivi
Demandes de changement L’élargissement du périmètre Les “petits ajustements” deviennent la norme
Réserve restante La marge de sécurité encore disponible La réserve tombe trop tôt dans le projet

Ma règle est simple: dès qu’un écart récurrent apparaît sur deux cycles de suivi, je ne le traite plus comme un incident isolé. Je le transforme en décision. Soit on réduit le scope, soit on décale une fonctionnalité, soit on réalloue du budget. Ce réflexe évite le scénario classique où tout le monde “sait” que ça dérape, mais où personne n’ose encore le formaliser. Et c’est précisément là que les erreurs les plus coûteuses commencent.

Les erreurs qui font gonfler la facture plus vite que prévu

  • Confondre prototype et production : un POC rapide n’a pas le même coût ni les mêmes exigences qu’un outil livré à des utilisateurs réels.
  • Oublier l’intégration : connecter un nouvel outil à l’ERP, au CRM ou à un référentiel interne prend souvent plus de temps que prévu.
  • Sous-estimer la migration des données : nettoyer, transformer et vérifier des données historiques est rarement une tâche simple.
  • Considérer le temps interne comme gratuit : les ateliers, la validation métier et les arbitrages ont un coût d’opportunité réel.
  • Ne rien prévoir pour les tests : une recette sérieuse évite des corrections beaucoup plus chères en production.
  • Ignorer l’après-lancement : support, stabilisation et formation sont souvent les premiers postes sacrifiés, alors qu’ils conditionnent l’adoption.
  • Changer le périmètre sans re-chiffrage : un ajout fonctionnel n’est jamais “petit” s’il touche la logique métier ou les intégrations.

Je vois souvent un angle mort supplémentaire: la phase de stabilisation après mise en production. On la traite comme un détail alors qu’elle absorbe du support, des corrections et parfois une vraie réorganisation des processus. Si le budget ne l’intègre pas, le projet semble terminé sur le papier mais continue de coûter dans les semaines qui suivent. Avant de signer, j’aime donc passer le budget à un dernier test de réalité.

Le test de réalité que j’applique avant de valider un budget

Je prends toujours le budget et je lui fais subir trois questions très simples. Que se passe-t-il si le périmètre augmente de 15 % ? Qui absorbe le coût d’une recette plus longue que prévu ? Et combien vaut un mois de retard sur le lancement, en cash, en image ou en opportunité commerciale ? Si le budget ne permet pas de répondre clairement à ces trois points, il n’est pas encore assez robuste.

Ligne Montant indicatif Pourquoi elle existe
Cadrage 4 000 € Ateliers, validation du besoin, backlog initial
Conception UX/UI 3 000 € Parcours, maquettes, retours utilisateurs
Développement 20 000 € Front, back, API, logique métier
Tests et recette 6 000 € QA, corrections, validation métier
Infra et outils 2 000 € Hébergement, licences, environnements
Formation et support 3 000 € Prise en main, documentation, accompagnement
Réserve de risque 7 000 € Imprévus, ajustements, dépendances externes
Total 45 000 € Scénario simple mais réaliste

Dans cet exemple, le développement ne représente qu’une partie du coût total. C’est justement le point que beaucoup sous-estiment: un projet numérique ne se paie pas seulement au moment où le code s’écrit, mais aussi quand il faut l’intégrer, le tester, le documenter et le stabiliser. C’est pour ça que, sur un MVP comme sur une plateforme plus ambitieuse, je préfère toujours un budget un peu plus large et une portée un peu plus nette qu’un chiffrage serré qui devra être renégocié au premier imprévu.

Questions fréquentes

Un budget de projet informatique est l'estimation des coûts nécessaires pour réaliser un projet, incluant le développement, mais aussi le cadrage, la conception, les tests, l'intégration, l'hébergement et la formation.

Les coûts cachés, comme la migration de données, la conduite du changement ou le temps interne, peuvent faire déraper un budget. Les ignorer mène souvent à des dépassements et des retards inattendus.

Une réserve de 10 à 20% est recommandée pour absorber les imprévus, surtout sur les projets innovants ou avec des dépendances externes. Elle permet de gérer les incertitudes sans casser le budget initial.

Le forfait convient aux périmètres stables. La régie offre de la souplesse pour les projets exploratoires. L'équipe mixte est un compromis entre sécurité et adaptabilité, idéal pour les startups ou PME.

Surveillez le budget consommé, le reste à faire, les changements de périmètre et la réserve disponible. Agissez dès qu'un écart récurrent apparaît pour éviter les dérives coûteuses.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

budget projet informatique coût projet informatique estimation budget projet it chiffrage projet développement

Partager l'article

Michel Gomes

Michel Gomes

Je suis Michel Gomes, un analyste de l'industrie passionné par la stratégie digitale, l'entrepreneuriat et les startups. Avec plus de dix ans d'expérience dans l'analyse des tendances du marché et des innovations technologiques, j'ai eu l'opportunité de collaborer avec de nombreuses entreprises pour les aider à naviguer dans le paysage numérique en constante évolution. Ma spécialisation réside dans l'évaluation des stratégies de croissance et de développement pour les startups, où je m'efforce de décomposer des concepts complexes en informations accessibles et exploitables. Je crois fermement en la nécessité d'une analyse objective et rigoureuse, ce qui me pousse à toujours vérifier les faits et à fournir des données précises à mes lecteurs. Mon engagement envers la qualité de l'information est au cœur de ma mission. Je m'efforce de partager des connaissances à jour et fiables, afin d'aider les entrepreneurs et les professionnels à prendre des décisions éclairées dans un monde dynamique.

Écrire un commentaire
