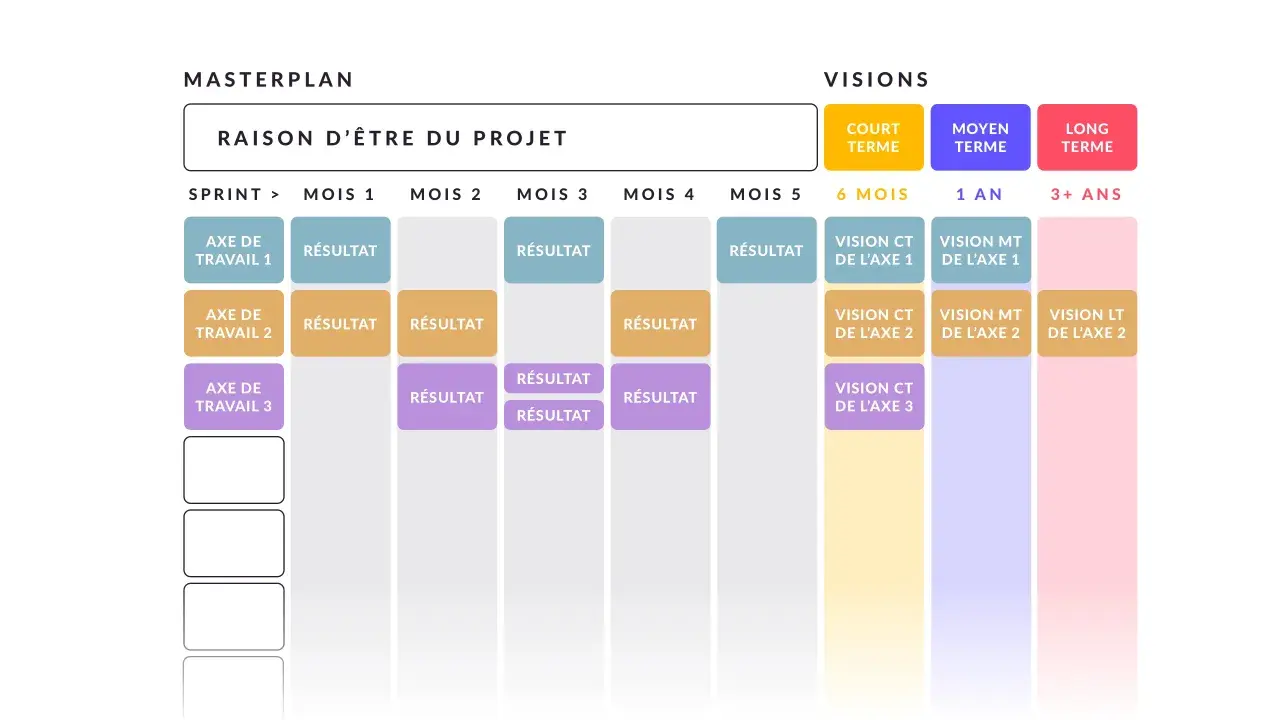

Un bon plan de gestion de projet n’est pas un document décoratif: c’est ce qui évite que les objectifs glissent, que le budget se dilue et que l’équipe travaille sans cap. Ici, je vous montre la structure à reprendre, un exemple concret de projet digital et les ajustements que j’utilise pour garder un pilotage simple. L’idée est de vous laisser une base claire, réutilisable et surtout exploitable sur le terrain.

L’essentiel à garder en tête avant de structurer votre plan

  • Un bon plan précise le périmètre, les livrables, les rôles, le calendrier, le budget et les risques.
  • La charte de projet et le plan de gestion ne servent pas le même niveau de détail.
  • Un modèle fonctionne mieux s’il reste court au départ et s’enrichit au fil de l’exécution.
  • Un exemple concret aide à transformer la théorie en séquence vraiment pilotable.
  • Le suivi régulier vaut souvent plus qu’un document très long jamais mis à jour.

Ce qu’un plan de gestion de projet doit réellement couvrir

Je préfère toujours partir d’une idée simple: un plan répond à quatre questions, quoi, quand, comment et avec qui. La charte donne le cap; le plan décrit la mécanique d’exécution, avec un niveau de détail suffisant pour décider vite sans noyer l’équipe.

Bloc du plan Ce qu’il doit contenir Pourquoi c’est utile
Objectifs et critères de succès Résultat attendu, indicateurs, niveau de qualité, date cible Évite les objectifs vagues et les interprétations contradictoires
Périmètre et hors périmètre Ce qui est inclus, ce qui est exclu, hypothèses, dépendances Réduit la dérive de périmètre, c’est-à-dire l’ajout progressif de demandes non prévues
Livrables Documents, maquettes, fonctionnalités, supports, validation attendue Permet de mesurer l’avancement sur des éléments concrets
Organisation et responsabilités Chef de projet, sponsor, contributeurs, validation, arbitrage Clarifie qui décide, qui exécute et qui est consulté
Planning et jalons Phases, dates clés, dépendances, marges de sécurité Donne une vision exploitable sans tomber dans le micro-détail
Budget et ressources Temps, charge, coûts externes, réserve pour imprévus Permet de comparer la réalité aux capacités disponibles
Risques et réponses Probabilité, impact, plan d’atténuation, responsable Évite de découvrir les problèmes trop tard
Suivi et communication Rituels, reporting, format de mise à jour, circuit de décision Empêche le plan de devenir un document oublié

Quand je structure un projet, j’utilise souvent une logique proche de la WBS, la structure de découpage du projet: on décompose le travail en lots gérables avant d’entrer dans le détail opérationnel. Ce réflexe évite de confondre le plan avec une simple liste de tâches. Une fois ces blocs posés, le vrai sujet devient la forme du document et le niveau de détail à retenir.

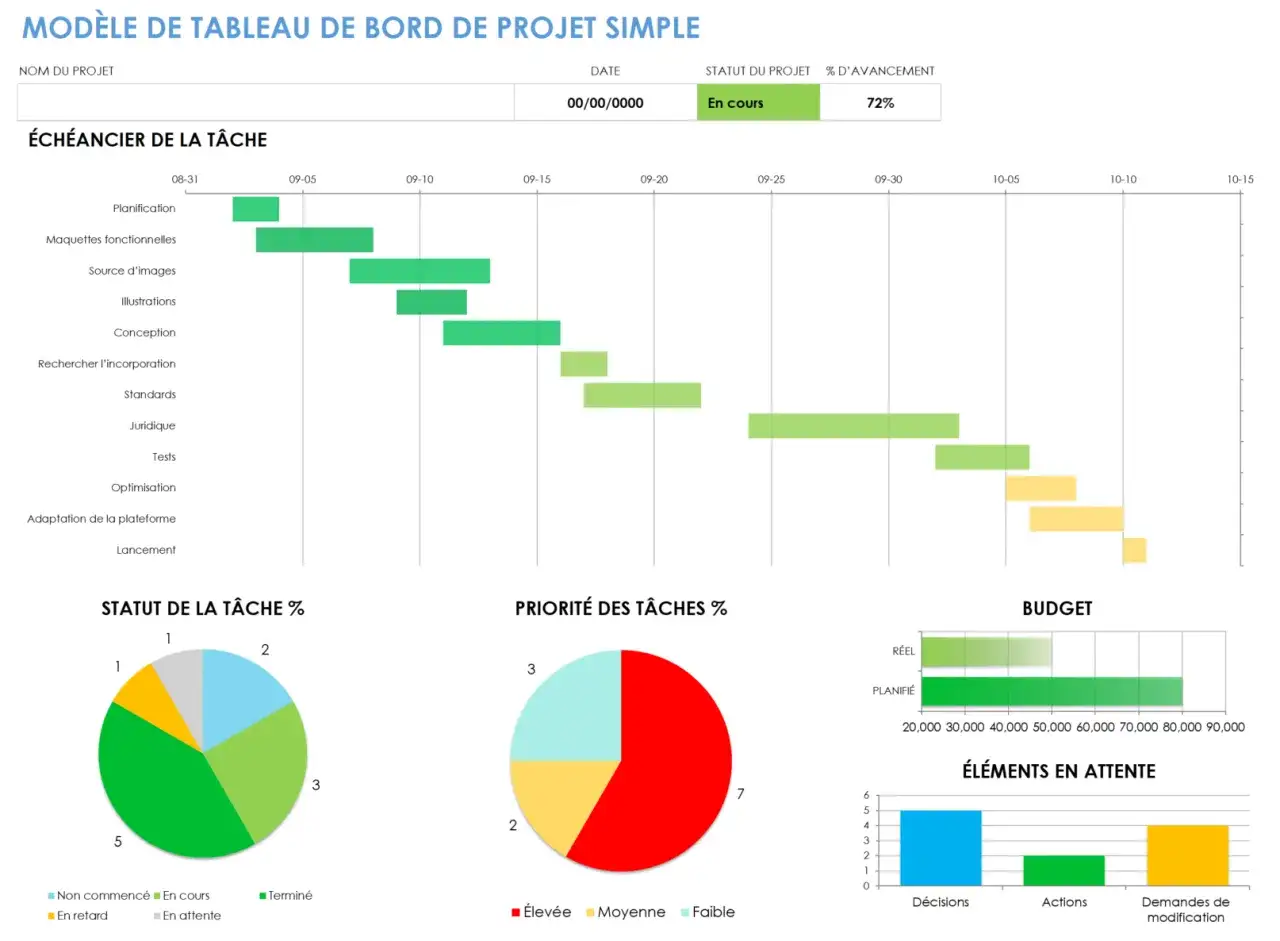

Tableau de bord de projet simple : un plan gestion de projet exemple avec diagramme de Gantt, camemberts statut et priorité, et graphiques budget et éléments en attente.

Un modèle simple à reprendre sans repartir de zéro

Si vous partez d’une page blanche, je vous conseille un modèle court, lisible et facile à mettre à jour. En 2026, les outils d’IA peuvent aider à produire une première version, mais ils ne remplacent pas le cadrage humain ni la vérification du périmètre.

Section du modèle Ce qu’il faut écrire Erreur fréquente à éviter
Fiche d’identité Nom du projet, sponsor, chef de projet, version, date, contexte Oublier la version du document et finir avec plusieurs variantes contradictoires
Objectif principal Résultat mesurable, délai, indicateur de succès Utiliser une formulation floue du type “améliorer l’expérience” sans critère concret
Périmètre Inclus, exclu, contraintes, dépendances Laisser le périmètre ouvert “pour plus tard”
Livrables Liste courte des productions attendues avec validation Confondre livrable et tâche interne
Gouvernance Qui décide, qui valide, qui suit, fréquence des points Multiplier les approbateurs et ralentir chaque arbitrage
Planning macro Phases, jalons, dépendances, marges Construire un planning détaillé au jour près dès le départ
Budget Charge interne, prestataires, outils, réserve d’imprévu Oublier les petites lignes qui s’additionnent vite
Risques Top risques, probabilité, impact, réponse prévue Écrire une liste sans plan d’action associé

Dans la pratique, je recommande une première version en deux pages maximum pour un projet simple. Si le document dépasse déjà cette taille sans raison claire, c’est souvent le signe qu’il faut revenir à l’essentiel. Le bon modèle est celui que l’équipe peut relire rapidement avant de prendre une décision.

Un exemple concret pour lancer un MVP de startup

Pour rendre le modèle tangible, prenons un cas que je rencontre souvent: le lancement d’un MVP B2B avec landing page, tunnel d’inscription et première version produit. L’intérêt de cet exemple est qu’il mélange design, contenu, développement et acquisition, donc presque tous les sujets qu’un vrai plan doit arbitrer.

Phase Durée indicative Objectif Livrables Responsable
Cadrage 1 semaine Clarifier la cible, la proposition de valeur et le périmètre Brief, objectifs, backlog priorisé, hypothèses Chef de projet / fondateur
Conception 1 semaine Valider l’expérience utilisateur et le message Wireframes, maquettes, structure de contenu UX / marketing
Production 4 semaines Construire le MVP et intégrer les éléments clés Version fonctionnelle, landing page, formulaires, tracking Développement
Tests et corrections 1,5 semaine Réduire les bugs et vérifier la qualité Checklist de recette, correctifs, release candidate QA / chef de projet
Lancement pilote 1,5 semaine Mesurer les premiers retours et ajuster Dashboard KPI, plan d’actions, retours utilisateurs Produit / growth
Clôture initiale 0,5 semaine Documenter ce qui a fonctionné et ce qui doit évoluer Bilan, décisions, version suivante du plan Chef de projet

Sur ce type de projet, j’aime ajouter un cadre budgétaire très lisible, même s’il reste indicatif. Par exemple: 12 000 € pour le développement, 4 000 € pour le design et l’UX, 2 500 € pour le contenu, 1 500 € pour les outils et l’hébergement, et une réserve de 3 000 € pour les imprévus. Ce total de 23 000 € n’est pas une norme, mais il montre tout de suite où part l’argent et où se cachent les écarts possibles.

Je trouve aussi utile de fixer une cadence de pilotage simple: un point hebdomadaire de 30 minutes pour l’exécution, puis une revue toutes les deux semaines pour les arbitrages. Ce rythme suffit souvent à garder le cap sans alourdir l’équipe. C’est précisément ce genre d’exemple qui aide un plan à devenir opérationnel, pas seulement présentable.

Comment adapter le plan selon le type de projet

Je ne structure jamais un plan de la même façon pour une campagne marketing, une refonte de produit ou un projet interne. Le format doit suivre le risque principal du projet, pas une mécanique copiée-collée. Dans une startup, je privilégie souvent la lisibilité et le pilotage par jalons plutôt qu’un document trop détaillé au jour près.

Type de projet À renforcer À alléger
Projet marketing Calendrier de validation, assets, KPI, budget média, coordination des parties prenantes Le détail technique inutile pour l’équipe métier
Projet produit ou tech Backlog, dépendances, QA, critères d’acceptation, stratégie de release Les longs récits de contexte qui ne changent rien à l’exécution
Projet événementiel Logistique, fournisseurs, sécurité, plan B, timings serrés Le suivi hebdomadaire trop lourd pour un projet court
Projet interne Adoption, formation, conduite du changement, sponsor clair La simple liste de tâches sans accompagnement des équipes
Projet client ou freelance Périmètre, aller-retours de validation, livrables, conditions d’acceptation Les engagements implicites qui créent des malentendus

Le bon réflexe consiste à garder trois niveaux seulement: une vue stratégique, un niveau d’exécution hebdomadaire et une couche dédiée aux risques. Au-delà, le plan devient souvent trop lourd pour l’équipe qui doit l’utiliser. Et c’est justement là que commencent les erreurs les plus coûteuses.

Les erreurs qui font dérailler un plan pourtant bien écrit

Le piège classique, c’est de croire qu’un plan détaillé garantit une bonne exécution. En réalité, ce qui fait la différence, c’est la qualité des arbitrages et la discipline de mise à jour. Voici les erreurs que je vois le plus souvent.

  • Périmètre flou. Si personne ne peut dire clairement ce qui est inclus ou exclu, les demandes additionnelles arrivent très vite et le projet s’étire.
  • Responsabilité diffuse. Un livrable doit avoir un responsable unique. Sans cela, chacun pense que quelqu’un d’autre s’en occupe.
  • Planning trop optimiste. Les plans sans marge ignorent les retards de validation, les dépendances externes et les aléas techniques.
  • Risques listés mais non traités. Identifier un risque ne suffit pas; il faut une réponse, même minimale, et un propriétaire.
  • Jalons confondus avec des tâches. Un jalon marque un point de contrôle daté, pas une simple action dans une checklist.
  • Plan figé. Un plan non mis à jour devient vite un historique, pas un outil de pilotage.

J’insiste souvent sur ce point: la gestion du changement n’est pas un sujet annexe, c’est une partie du plan. Si le périmètre évolue, il faut savoir qui arbitre, comment on documente la décision et quel impact on accepte sur le délai ou le budget. Une discipline simple à ce niveau évite beaucoup de confusion en fin de projet.

Ce que je vérifie avant de valider la version finale

Avant de considérer un plan comme prêt, je passe toujours par une petite vérification finale. Elle me prend peu de temps, mais elle évite beaucoup de mauvaise interprétation ensuite.

  • Les objectifs sont formulés de façon mesurable et compréhensible en une lecture.
  • Chaque livrable a un propriétaire clairement identifié.
  • Les jalons principaux tiennent sur une vue simple, sans surcharge visuelle.
  • Le budget inclut une réserve de 10 à 15 % quand le projet dépend de prestataires ou d’éléments externes.
  • La cadence de pilotage est connue de tous avant le démarrage.
  • Les risques critiques ont une réponse prévue, pas seulement un intitulé.
  • Le document peut être mis à jour rapidement sans réécriture complète.

Un bon plan n’est pas celui qui impressionne en réunion; c’est celui que l’équipe comprend vite et actualise sans friction. Si vous devez choisir, privilégiez la clarté, les responsabilités et les jalons, puis ajoutez seulement le niveau de détail qui aide réellement à décider. C’est ce qui transforme un document théorique en véritable outil de pilotage.

Questions fréquentes

Un plan de gestion de projet est un document structuré détaillant les objectifs, le périmètre, les livrables, les ressources, le budget et le calendrier. Il est essentiel pour guider l'équipe, anticiper les risques et assurer la réussite du projet en évitant les dérives.

Un bon plan doit couvrir les objectifs, le périmètre (inclus/exclu), les livrables, l'organisation et les responsabilités, le planning, le budget, les risques et les modalités de suivi/communication. Ces blocs répondent aux questions "quoi, quand, comment, avec qui".

Le plan doit s'adapter au risque principal du projet. Pour un projet marketing, renforcez le calendrier de validation et les KPI. Pour un projet tech, mettez l'accent sur le backlog et les dépendances. L'idée est de privilégier la clarté et le pilotage simple.

L'erreur la plus fréquente est d'avoir un périmètre flou ou un plan figé. Un plan doit être un outil vivant, régulièrement mis à jour. Un périmètre mal défini entraîne des dérives, et un plan non actualisé perd toute utilité pour le pilotage.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

plan gestion de projet exemple modèle plan de gestion de projet exemple plan de gestion de projet

Partager l'article

Michel Gomes

Michel Gomes

Je suis Michel Gomes, un analyste de l'industrie passionné par la stratégie digitale, l'entrepreneuriat et les startups. Avec plus de dix ans d'expérience dans l'analyse des tendances du marché et des innovations technologiques, j'ai eu l'opportunité de collaborer avec de nombreuses entreprises pour les aider à naviguer dans le paysage numérique en constante évolution. Ma spécialisation réside dans l'évaluation des stratégies de croissance et de développement pour les startups, où je m'efforce de décomposer des concepts complexes en informations accessibles et exploitables. Je crois fermement en la nécessité d'une analyse objective et rigoureuse, ce qui me pousse à toujours vérifier les faits et à fournir des données précises à mes lecteurs. Mon engagement envers la qualité de l'information est au cœur de ma mission. Je m'efforce de partager des connaissances à jour et fiables, afin d'aider les entrepreneurs et les professionnels à prendre des décisions éclairées dans un monde dynamique.

Écrire un commentaire
