Ce qu’il faut retenir avant de l’adopter
- La méthode Waterfall avance par étapes successives, avec validation avant de passer à la suivante.
- Elle est forte quand le périmètre est clair, les contraintes fortes et les changements coûteux.
- Elle apporte une bonne visibilité sur le planning, le budget et la documentation.
- Elle devient fragile quand les besoins bougent, que les retours utilisateurs arrivent tard ou que l’incertitude domine.
- Dans le digital, le bon réflexe est souvent un modèle hybride plutôt qu’un Waterfall pur.
Ce qu’est vraiment le modèle en cascade
Dans la pratique, je décris la méthode Waterfall comme une suite de jalons fermés: on collecte les besoins, on conçoit, on réalise, on teste, on déploie, puis on maintient. L’idée centrale est simple: on ne lance pas la phase suivante tant que la précédente n’a pas été validée. Cette logique convient aux projets où l’on sait assez tôt ce que l’on veut obtenir, et où chaque modification tardive a un vrai coût.
Ce n’est pas juste une façon de “faire du projet en ordre”. C’est aussi une manière de gouverner la décision: chaque étape produit des livrables, chaque livrable sert de point d’accord, et chaque accord réduit l’ambiguïté. C’est précisément ce qui la rend lisible pour un client, un sponsor ou un comité de direction, et c’est ce qui la rend moins tolérante aux hésitations de dernière minute. Pour comprendre pourquoi, il faut regarder ses phases de près.

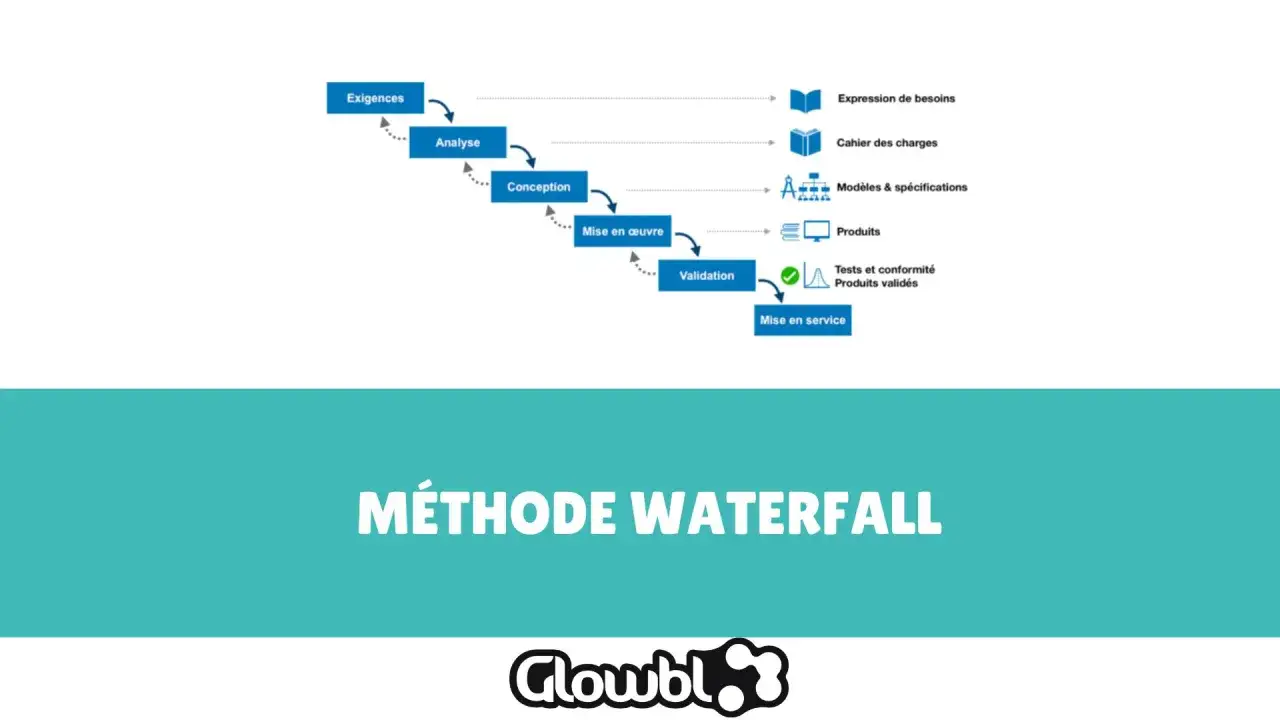

Les phases qui structurent un projet en cascade
Les noms varient d’une entreprise à l’autre, mais le squelette reste souvent le même. Je conseille de le voir comme un enchaînement de validations, pas comme une simple checklist administrative.
| Phase | Ce qu’elle doit produire | Point de vigilance |
|---|---|---|
| Cadrage et exigences | Cahier des charges, objectifs, contraintes, critères d’acceptation | Éviter les besoins flous ou contradictoires |
| Conception | Architecture, parcours, maquettes, spécifications | Valider tôt ce qui serait coûteux à refaire |
| Réalisation | Produit, livrable ou solution en cours de construction | Limiter les changements de périmètre |
| Tests et vérification | Corrections, recette, conformité | Ne pas repousser les tests à la toute fin |
| Déploiement | Mise en production, livraison, transfert aux équipes | Prévoir un plan de retour arrière si nécessaire |
| Maintenance | Corrections, support, ajustements contrôlés | Ne pas confondre maintenance et nouvelle demande de projet |
Ce découpage a une force: il réduit l’incertitude avant d’engager les coûts les plus lourds. Mais sa vraie efficacité dépend d’une condition rarement négociable dans les faits: le cadrage initial doit être solide. Sans cela, la cascade devient une succession de corrections tardives, et l’on paie cher ce qui aurait dû être clarifié plus tôt. C’est pourquoi il faut savoir dans quels contextes cette logique reste pertinente.
Là où elle fonctionne le mieux
Je recommande le modèle en cascade quand les besoins sont stables, les contraintes fortes et les critères de réussite faciles à formuler. C’est souvent le cas pour une migration technique, une refonte avec périmètre verrouillé, une mise en conformité réglementaire ou une intégration avec des dépendances externes bien identifiées.Dans un contexte digital, je la trouve utile pour:
- un site vitrine avec arborescence, contenus et validation juridique déjà cadrés;
- une migration de CMS ou de CRM où le volume de données et les règles de reprise sont connus;
- un projet soumis à des validations multiples, avec peu de place pour l’itération rapide;
- une prestation client facturée sur un périmètre ferme, où l’on veut limiter les arbitrages permanents.
En revanche, je serais beaucoup plus prudent sur un produit en phase de découverte, une startup qui cherche encore son positionnement ou une initiative dont la valeur réelle dépend des retours utilisateurs. Là, la rigidité du modèle peut ralentir l’apprentissage au lieu de le servir. Cela conduit naturellement à la question que tout le monde finit par poser: qu’est-ce qu’on gagne, exactement, avec cette approche?
Les avantages qui expliquent sa longévité
Le premier bénéfice, très concret, est la lisibilité. Quand le projet est bien cadré, le planning est plus facile à lire, le budget plus simple à défendre et les responsabilités plus faciles à répartir. Pour un sponsor, c’est rassurant; pour une équipe, c’est souvent structurant.
Le deuxième bénéfice est documentaire. La cascade produit naturellement des traces: besoins, arbitrages, versions, validations, recettes. Dans des environnements où l’on doit expliquer après coup pourquoi une décision a été prise, cette traçabilité vaut beaucoup. Je vois aussi un troisième avantage, souvent sous-estimé: elle force à clarifier les dépendances tôt. Autrement dit, elle oblige à regarder le projet comme un système, pas comme une suite d’improvisations.
Enfin, elle reste adaptée à des organisations où les interlocuteurs attendent un point d’entrée net, des jalons formels et une gouvernance classique. On peut trouver cela un peu lourd, mais ce poids est parfois exactement ce qu’il faut pour éviter le flou. La contrepartie est connue: ce qui est clair sur le papier peut devenir fragile dès que le réel bouge. C’est là que les limites apparaissent.
Les limites et les erreurs qui coûtent cher
Le principal piège, à mes yeux, est de croire que les besoins sont figés alors qu’ils ne le sont pas. Dès qu’une équipe lance un projet avec une compréhension incomplète du problème, la cascade transforme l’incertitude en retard. Le second piège est de repousser les tests et les retours utilisateurs jusqu’à la fin, au moment où corriger coûte le plus cher.
Voici les erreurs que je rencontre le plus souvent:
- figer un périmètre trop tôt sans vérifier les cas limites;
- traiter chaque changement comme une simple formalité alors qu’il modifie parfois tout le reste;
- empiler les documents sans améliorer la décision;
- considérer la recette comme une étape de contrôle final plutôt que comme une protection continue;
- confondre “cadré” avec “prêt à l’emploi”.
La bonne nouvelle, c’est qu’on peut limiter ces risques sans renier la méthode. Je conseille toujours d’ajouter des points de contrôle intermédiaires, un vrai registre des changements et une logique de validation précoce sur les zones les plus coûteuses à corriger. C’est justement ce mélange de discipline et d’adaptation qui permet de comparer la cascade à d’autres approches sans la caricaturer.
Waterfall ou agile, comment trancher sans dogme
Le débat Waterfall contre Agile est souvent mal posé. Dans la vraie vie, on ne choisit pas une étiquette pour le plaisir; on choisit un mode d’exécution en fonction du degré d’incertitude, du coût du changement et de la nature des validations attendues. Quand le besoin est clair, le modèle en cascade garde toute sa logique. Quand l’apprentissage du terrain compte davantage, l’itératif prend l’avantage.
| Critère | Waterfall | Agile |
|---|---|---|
| Stabilité du besoin | Fortement adaptée à un périmètre stable | Mieux adaptée à un besoin qui évolue |
| Découpage du travail | Phases successives et jalons formels | Cycles courts et réévaluation fréquente |
| Retour des utilisateurs | Souvent plus tardif | Intégré en continu |
| Documentation | Plus lourde et plus structurante | Plus légère, mais pas absente |
| Risque principal | Découvrir trop tard qu’un besoin a été mal compris | Perdre en lisibilité si le cadre est faible |
| Meilleur usage | Projet fermé, conformité, dépendances fortes | Produit, innovation, expérimentation |
Dans beaucoup d’équipes digitales, je préfère d’ailleurs une solution hybride: cadrage en cascade, exécution partiellement itérative. C’est souvent le meilleur compromis quand on veut garder de la maîtrise sans sacrifier l’apprentissage. Une fois ce choix posé, il reste une question très opérationnelle: comment mettre la méthode en place sans la transformer en machine lourde?
La mettre en place sans rigidifier toute l’équipe
Je vois trois leviers qui changent vraiment la donne. Le premier, c’est de définir des critères d’acceptation concrets avant de lancer la réalisation. Le second, c’est d’installer un circuit de changement clair: qui arbitre, qui chiffre, qui valide, et dans quels délais. Le troisième, c’est d’anticiper la recette dès la conception, au lieu de la traiter comme une fin de parcours improvisée.
- Clarifier le périmètre avec des livrables, des exclusions et des hypothèses explicites.
- Identifier les points de bascule où une validation formelle est réellement nécessaire.
- Nommer les décideurs pour éviter que chaque ajustement ne devienne une négociation interminable.
- Prévoir une marge de risque sur les dépendances techniques, juridiques ou fournisseurs.
- Organiser la recette tôt avec des cas de test réalistes et des critères de sortie précis.
Je le formule simplement: la cascade ne fonctionne bien que si elle garde sa discipline sans devenir bureaucratique. Le but n’est pas d’empêcher tout changement, mais de distinguer ce qui peut évoluer de ce qui doit rester stable pour que le projet tienne. Avant de fermer le sujet, je garde toujours un dernier test très simple en tête.
Le test rapide que j’utilise avant de choisir cette approche
Avant de valider Waterfall, je me pose cinq questions. Si j’obtiens majoritairement des réponses positives, la méthode mérite d’être retenue. Sinon, je bascule vers un cadre hybride ou plus itératif.
- Le besoin est-il suffisamment stable pour être formalisé dès le départ?
- Un changement tardif coûterait-il nettement plus cher qu’une phase d’exploration supplémentaire?
- Les validations attendues sont-elles formelles et séquencées?
- Le projet dépend-il de contraintes techniques, juridiques ou contractuelles difficiles à contourner?
- La réussite repose-t-elle davantage sur un livrable final net que sur des apprentissages intermédiaires?
Si la réponse est oui à ces points, la méthode en cascade a du sens. Si le projet vit surtout d’essais, de retours rapides et d’ajustements fréquents, je préfère une approche plus souple. C’est souvent là que les équipes gagnent du temps, pas en choisissant le cadre le plus à la mode, mais celui qui correspond réellement au degré d’incertitude du projet.
