PV de recette - Pourquoi et comment valider vos livraisons?

Schéma du processus de réception et validation des livrables, de la préparation à la clôture. Ce pv de recette détaille les étapes clés.

Écrit par

Michel Gomes

Publié le

15 mai 2026

Table des matières

La validation d’une livraison ne devrait jamais se résumer à un simple « c’est bon pour moi ». Le PV de recette formalise ce qui a été livré, ce qui est conforme et ce qui doit encore être corrigé avant la clôture du projet. Dans un contexte de projet digital, il sécurise à la fois la facture, la responsabilité de chacun et la traçabilité des décisions.

Les points à garder en tête avant de valider une livraison

  • Le procès-verbal de recette constate une acceptation formelle, pas seulement un échange informel par mail.
  • Il doit être signé au bon moment, après des tests réels et avant la clôture administrative du projet.
  • Les réserves doivent être précises : un défaut vague ne protège ni le client ni le prestataire.
  • La version validée doit être identifiable pour éviter toute confusion entre deux livrables proches.
  • Un bon document de recette raccourcit les litiges et accélère la mise en production ou le paiement.

À quoi sert vraiment un procès-verbal de recette

Dans ma pratique, je vois souvent le procès-verbal de recette comme le dernier verrou de la gouvernance projet. Il ne sert pas seulement à dire qu’un livrable est « fini » ; il permet surtout de confirmer qu’il correspond au périmètre prévu, aux critères de qualité attendus et aux éventuelles exigences réglementaires ou contractuelles. Autrement dit, ce document transforme une livraison technique en décision de gestion claire.

En France, on le rencontre surtout dans les projets numériques, les prestations sur mesure, les intégrations d’outils et, plus largement, dans tout projet où la conformité doit être prouvée. C’est précisément ce qui évite les zones grises du type « on pensait que c’était inclus » ou « ce point sera traité plus tard ». Le document fixe une date, une version et un niveau d’acceptation.

Document Rôle principal Quand l’utiliser Point de vigilance
Procès-verbal de recette Confirmer la conformité fonctionnelle du livrable À la fin d’un lot, d’un sprint clé ou du projet Décrire précisément les réserves et la version validée
Bon de livraison Constater la remise d’un bien ou d’un support Quand il y a transfert matériel ou documentaire Il ne prouve pas à lui seul l’acceptation métier
Mail de validation Tracer un accord rapide Pour un échange simple ou un périmètre réduit Sa valeur probante reste plus faible et moins structurée
PV avec réserves Valider sous conditions Quand le livrable est exploitable mais imparfait Il faut fixer un délai et un responsable pour lever les écarts

Ce cadrage paraît simple, mais il change beaucoup de choses en phase de clôture. La vraie question devient alors: à quel moment faut-il le rédiger et le signer pour qu’il protège vraiment le projet ?

À quel moment le rédiger et le signer

Je conseille de préparer la recette bien avant la livraison finale. Le bon moment pour signer n’est pas celui où l’équipe est pressée de fermer le dossier, mais celui où les tests ont été menés sur la bonne version, avec les bons critères et les bons interlocuteurs. Signer trop tôt revient à acter une conformité que personne n’a réellement vérifiée.

Dans un projet digital, je distingue généralement trois temps. D’abord la pré-recette, souvent interne, où l’équipe vérifie que le livrable est présentable. Ensuite la recette métier, où le client ou les utilisateurs clés testent les parcours réels. Enfin la recette finale, qui formalise la validation ou les réserves. Ce découpage est particulièrement utile quand plusieurs parties prenantes interviennent sur le même projet.

  • Petit site vitrine : 3 à 5 jours ouvrés de recette suffisent souvent si le périmètre est simple.
  • Application métier ou site e-commerce : 1 à 2 semaines est un ordre de grandeur plus réaliste.
  • Intégration complexe, CRM ou ERP : 2 à 4 semaines de contrôle et d’ajustements ne sont pas excessives.

Ces durées restent des repères, pas des lois. Si le périmètre est bien découpé, une recette courte fonctionne très bien; si le livrable touche à des données, à plusieurs environnements ou à des parcours sensibles, il faut accepter un peu plus de temps. C’est justement pour cadrer ces attentes que le document de recette doit être rédigé avec précision.

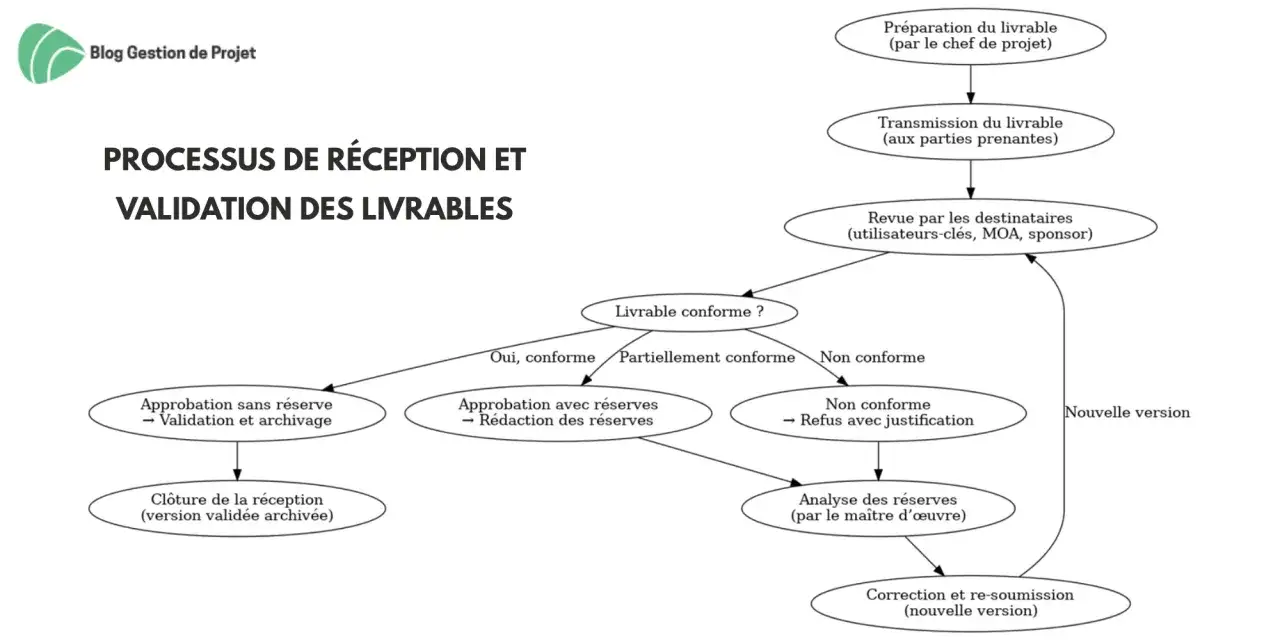

Schéma du processus de réception et validation des livrables, de la préparation à la clôture. Un pv de recette peut être généré à la fin.

Ce qu’un bon document doit contenir

Un bon procès-verbal de recette ne doit pas être long, mais il doit être lisible sans ambiguïté. Je préfère un document d’une page bien rempli à un modèle de trois pages où l’on noie l’information importante. Le but est simple: qu’un tiers puisse comprendre, six mois plus tard, ce qui a été validé, avec quelle version et à quelles conditions.

Élément Pourquoi c’est indispensable Erreur fréquente
Identification du projet et de la version Évite toute confusion entre deux livrables proches Valider un fichier sans numéro de version ni date
Nom des parties et rôle des signataires Montre qui engage le client et qui engage le prestataire Faire signer une personne qui n’a pas le pouvoir de valider
Objet de la recette Précise ce qui est contrôlé: lot, module, fonctionnalité, support Écrire un objet trop général qui ne dit rien du périmètre réel
Critères et tests réalisés Relie la validation à des preuves concrètes Se contenter d’une validation « globale » sans tests listés
Résultats et anomalies Trace ce qui est conforme et ce qui ne l’est pas Oublier de qualifier la gravité des problèmes constatés
Réserves et échéances Cadre la correction des écarts sans bloquer toute la livraison Noter une réserve vague sans responsable ni date
Signature et date Donne une valeur formelle au document Signer sans dater ou sans préciser le lieu de validation
Annexes utiles Ajoute les captures, journaux de tests ou tickets liés Archiver seulement le PV sans aucune preuve complémentaire

Dans un environnement numérique, j’ajoute volontiers une mention de la version de dépôt, de l’environnement testé et, si besoin, de la signature électronique avec horodatage. Cela ne complique pas la lecture; au contraire, cela renforce la valeur probante du document. Une fois cette base posée, il reste à organiser la recette pour qu’elle ne devienne pas un goulot d’étranglement.

Comment organiser la recette sans ralentir le projet

Le piège classique, c’est de transformer la recette en dernière minute administrative. En réalité, elle doit être préparée comme une étape de pilotage à part entière. Plus le projet avance sans critères clairs, plus la validation finale devient coûteuse, émotionnelle et parfois conflictuelle.

  1. Définir les critères d’acceptation avant de développer : je préfère les critères observables, par exemple « le tunnel d’achat fonctionne sur mobile » plutôt que « l’expérience est satisfaisante ».
  2. Préparer un jeu de tests réaliste : les cas d’usage doivent couvrir les parcours fréquents, mais aussi les cas limites, les erreurs de saisie et les exports de données.
  3. Figer la version de recette : idéalement, elle est annoncée 48 heures avant la session, pour éviter les livrables qui changent à la dernière minute.
  4. Faire valider par les bonnes personnes : le métier, la technique et, si nécessaire, la sécurité ou le juridique ne regardent pas les mêmes risques.
  5. Documenter les anomalies pendant la session : un ticket clair, une gravité, une preuve et un responsable évitent beaucoup de discussions inutiles.
Dans les équipes agiles, je recommande des recettes courtes et régulières, à la fin de chaque sprint important ou à la fin d’un lot fonctionnel. Cela permet de corriger plus vite et d’éviter l’effet « mur de fin de projet », où tout remonte en même temps. Cette logique devient encore plus utile dès qu’il faut décider si l’on accepte, si l’on réserve ou si l’on refuse une livraison.

Réserves, refus et levée des réserves

Le mot important ici n’est pas seulement « réserve », mais « précision ». Une réserve bien rédigée décrit un écart concret, mesurable et daté. Par exemple, « le bouton de paiement renvoie une erreur sur Safari 17 » est exploitable; « quelques bugs restent à corriger » ne l’est pas. Je vois encore trop souvent des documents qui veulent ménager tout le monde et ne protègent finalement personne.

Situation Ce que cela signifie Ce qu’il faut écrire
Acceptation sans réserve Le livrable est conforme et peut être clôturé Version validée, date, périmètre exact, signatures
Acceptation avec réserves Le livrable est utilisable, mais certains points restent à corriger Détail des écarts, priorité, responsable, date de levée
Refus partiel ou total Le livrable n’est pas recevable dans son état actuel Critères non atteints, impact métier, nouvelle date de contrôle

Quand les défauts sont mineurs, la recette avec réserves est souvent la meilleure option. Quand le livrable bloque un usage essentiel, en revanche, il faut savoir refuser et reprogrammer une nouvelle validation. Dans certains contrats, une partie du solde reste d’ailleurs suspendue jusqu’à la levée des réserves; dans d’autres, on prévoit simplement un dernier jalon de correction. L’important est d’aligner le document sur le contrat, pas l’inverse.

La levée des réserves mérite ensuite un suivi concret: correction, preuve de correction, re-test et nouvelle signature si nécessaire. Sans ce cycle, le PV de recette devient un papier de passage, pas un outil de clôture. C’est là que les erreurs les plus courantes coûtent le plus cher.

Les erreurs que je vois le plus souvent

Les problèmes de recette ne viennent pas toujours de la technique. Très souvent, ils viennent d’un cadrage trop flou ou d’un manque d’anticipation dans la gouvernance du projet. Voici les pièges que j’observe le plus souvent, et que je corrige en priorité quand j’interviens sur une livraison tendue.

  • Des critères d’acceptation trop vagues : impossible alors de trancher objectivement si le livrable est conforme.
  • Une signature donnée avant les tests : on valide alors une intention, pas un résultat.
  • Une seule personne pour tout décider sans mandat clair : le document peut être contesté si le signataire n’était pas habilité.
  • Des réserves sans date de correction : le projet s’enlise et personne ne sait quand reprendre la validation.
  • Une confusion entre livraison, mise en production et acceptation : ce n’est pas parce qu’un site est en ligne qu’il est formellement reçu.
  • Un archivage incomplet : sans version, sans annexes et sans historique, il devient difficile de prouver ce qui a été validé.

Quand on évite ces pièges, la recette cesse d’être une formalité pénible et devient un vrai levier de pilotage. C’est précisément ce qui permet d’industrialiser les livraisons sans perdre en qualité ni en clarté.

Les réflexes qui rendent une livraison incontestable

Dans les projets que je considère bien tenus, je retrouve presque toujours les mêmes réflexes: une seule version de référence, une liste de tests simple, un signataire identifié et une archive accessible à toute l’équipe concernée. Ce n’est pas spectaculaire, mais c’est ce qui fait la différence quand un désaccord apparaît deux semaines plus tard.

  • Un seul document maître pour éviter les doublons et les versions concurrentes.
  • Une fenêtre de retour courte, souvent de 3 à 5 jours ouvrés, pour centraliser les corrections sans laisser traîner les validations.
  • Une séparation nette entre recette et support, afin de savoir ce qui relève de la correction immédiate et ce qui relève de la maintenance.
  • Des preuves simples mais solides : captures, logs, exports de tests, tickets liés.
  • Une règle d’archivage systématique dans l’outil projet, le CRM ou le dossier client.

Si je devais retenir une seule discipline, ce serait celle-ci: un projet n’est vraiment clos que lorsque la version validée, les réserves éventuelles et la date de décision sont parfaitement identifiables. C’est cette rigueur qui donne au document sa vraie valeur et qui transforme la livraison en preuve de conformité, pas en simple échange de courriels.

Questions fréquentes

C'est un document formalisant l'acceptation d'un livrable, confirmant sa conformité aux exigences. Il sécurise le projet, la facturation et la responsabilité de chacun.

Il transforme une livraison technique en décision de gestion claire, évitant les zones grises et les litiges. Il prouve la conformité et l'acceptation formelle du client.

Après des tests réels et avant la clôture administrative du projet. Il doit être préparé en amont et signé au moment où les tests ont été menés sur la bonne version.

Identification du projet/version, noms des parties, objet de la recette, critères/tests, résultats/anomalies, réserves (si besoin), signatures et date, ainsi que des annexes utiles.

Définir des critères d'acceptation clairs, tester avant de signer, faire valider par les bonnes personnes, documenter les anomalies précisément et archiver systématiquement le document.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

pv de recette procès-verbal de recette projet digital comment rédiger un pv de recette

Partager l'article

Michel Gomes

Michel Gomes

Je suis Michel Gomes, un analyste de l'industrie passionné par la stratégie digitale, l'entrepreneuriat et les startups. Avec plus de dix ans d'expérience dans l'analyse des tendances du marché et des innovations technologiques, j'ai eu l'opportunité de collaborer avec de nombreuses entreprises pour les aider à naviguer dans le paysage numérique en constante évolution. Ma spécialisation réside dans l'évaluation des stratégies de croissance et de développement pour les startups, où je m'efforce de décomposer des concepts complexes en informations accessibles et exploitables. Je crois fermement en la nécessité d'une analyse objective et rigoureuse, ce qui me pousse à toujours vérifier les faits et à fournir des données précises à mes lecteurs. Mon engagement envers la qualité de l'information est au cœur de ma mission. Je m'efforce de partager des connaissances à jour et fiables, afin d'aider les entrepreneurs et les professionnels à prendre des décisions éclairées dans un monde dynamique.
