Plan de test logiciel - Évitez les erreurs courantes!

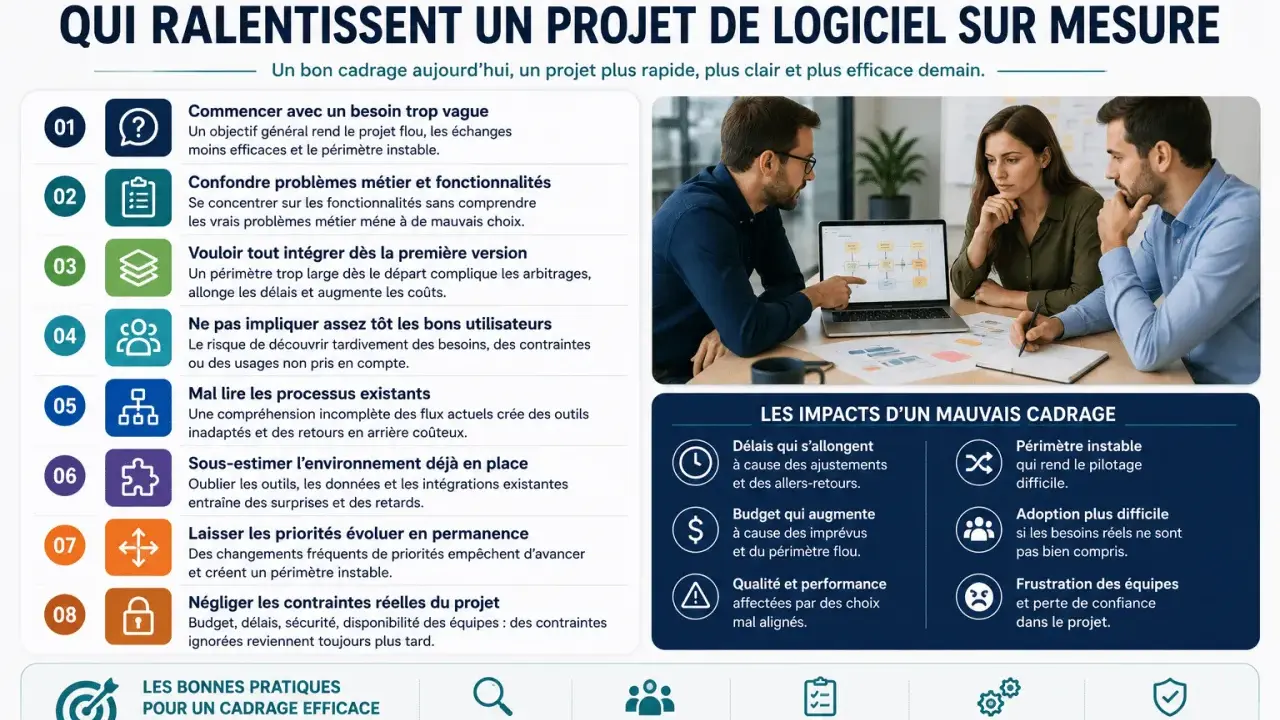

Un plan de test bien défini est crucial. L'image montre des erreurs de cadrage qui ralentissent un projet logiciel, avec des impacts sur les délais et le budget.

Écrit par

Éric Maillot

Publié le

11 mai 2026

Table des matières

Dans un projet logiciel, la qualité ne se joue pas à la fin, mais dans la manière dont on prépare les vérifications. Un bon plan de test évite de tester au hasard: il fixe le périmètre, l’approche, le calendrier, les responsabilités et les critères qui permettent de décider si une version est réellement prête. Dans les lignes qui suivent, je détaille ce que ce document doit contenir, comment le construire sans alourdir la gestion de projet, et quels arbitrages font vraiment la différence.

Les points à verrouiller avant d’ouvrir la phase de test

  • Définir un périmètre clair: fonctionnalités couvertes, versions, plateformes et exclusions.
  • Choisir une approche cohérente avec le risque: smoke, régression, intégration, performance, exploratoire.
  • Poser des critères d’entrée et de sortie mesurables pour éviter les discussions de dernière minute.
  • Aligner le calendrier sur les jalons projet: gel de code, recette, corrections, go/no-go.
  • Nommer les responsables, les outils, les environnements et la façon dont les anomalies seront suivies.

Pourquoi ce document change vraiment la gestion de projet

L’ISTQB résume bien la logique: un document de test sert à relier les objectifs, les ressources et les processus d’un projet de test. En gestion de projet, c’est ce qui évite le flou classique: on sait ce qui relève de la validation fonctionnelle, de la régression, de l’intégration ou de la performance, et on sait surtout jusqu’où l’équipe va aller.

Je le vois comme un outil de pilotage plus que comme un livrable administratif. Sans lui, on découvre souvent trop tard qu’un environnement manque, qu’une donnée de test n’existe pas, ou qu’un jalon métier a été oublié dans le calendrier.

Autrement dit, il sert à faire tenir ensemble trois choses qui se contredisent souvent: le périmètre, le temps et le risque. La section suivante montre précisément quelles informations doivent figurer noir sur blanc.

Les éléments à faire figurer sans ambiguïté

Dans un plan de test, je veux pouvoir répondre à sept questions simples: qu’est-ce qu’on teste, pourquoi, avec quel niveau de risque, qui fait quoi, dans quel environnement, selon quels critères, et à quelle date on arrête ou on valide. Si l’une de ces réponses manque, le document aide peu à piloter le projet.

Bloc Ce qu’il doit préciser Ce que ça évite
Contexte et périmètre Fonctionnalités couvertes, versions, plateformes, exclusions explicites Tester trop large ou laisser des zones grises
Objectifs Ce que la campagne doit prouver: correction, non-régression, robustesse, conformité Transformer le test en liste de tâches sans intention claire
Approche Niveaux de test, types de test, priorité des cas, automatisation ou manuel Choisir des vérifications qui ne répondent pas au risque réel
Critères d’entrée et de sortie Conditions pour démarrer et pour clôturer une activité Commencer trop tôt ou sortir sans base défendable
Environnement et données Pré-requis techniques, jeux de données, dépendances externes Perdre du temps à cause d’un environnement incomplet
Rôles et responsabilités Qui prépare, exécute, valide, corrige, arbitre Les retours en boucle et les anomalies sans propriétaire
Risques et dépendances Ce qui peut faire dérailler le planning ou la couverture Découvrir le vrai problème au moment de la recette
Calendrier et jalons Dates de préparation, d’exécution, de re-test, de clôture Un planning décoratif qui ne colle pas au projet
Reporting Format des comptes rendus, fréquence, indicateurs suivis Des réunions sans vision commune de l’avancement

Je conseille de garder le document lisible. Si une équipe doit relire dix pages pour savoir quand elle peut commencer, il est déjà trop lourd. Le bon niveau de détail est celui qui permet de décider vite, pas celui qui impressionne sur papier.

Construire une planification utile, pas un dossier décoratif

Pour construire une planification utile, je pars toujours des exigences testables et des risques métier, pas d’une liste de cas de test. C’est ce renversement qui donne un document réellement exploitable.

  1. Reprendre les exigences, les user stories et les critères d’acceptation pour partir d’une base claire.
  2. Identifier les parcours critiques, les dépendances techniques et les zones de fragilité.
  3. Choisir les types de test pertinents: smoke pour valider la version, régression pour protéger l’existant, intégration pour les interfaces, performance si le trafic ou la volumétrie comptent, exploratoire pour chercher les angles morts.
  4. Estimer l’effort par bloc plutôt que de raisonner uniquement en nombre de tickets.
  5. Poser les ressources, les environnements, les données et le calendrier autour des jalons projet.
  6. Faire valider les critères d’entrée, les critères de sortie et le circuit de remontée des anomalies.

Dans les équipes agiles, je cale aussi le rythme sur les itérations: préparation, exécution, correction, re-test. Le document ne doit pas figer le travail, il doit rendre les arbitrages visibles au bon moment.

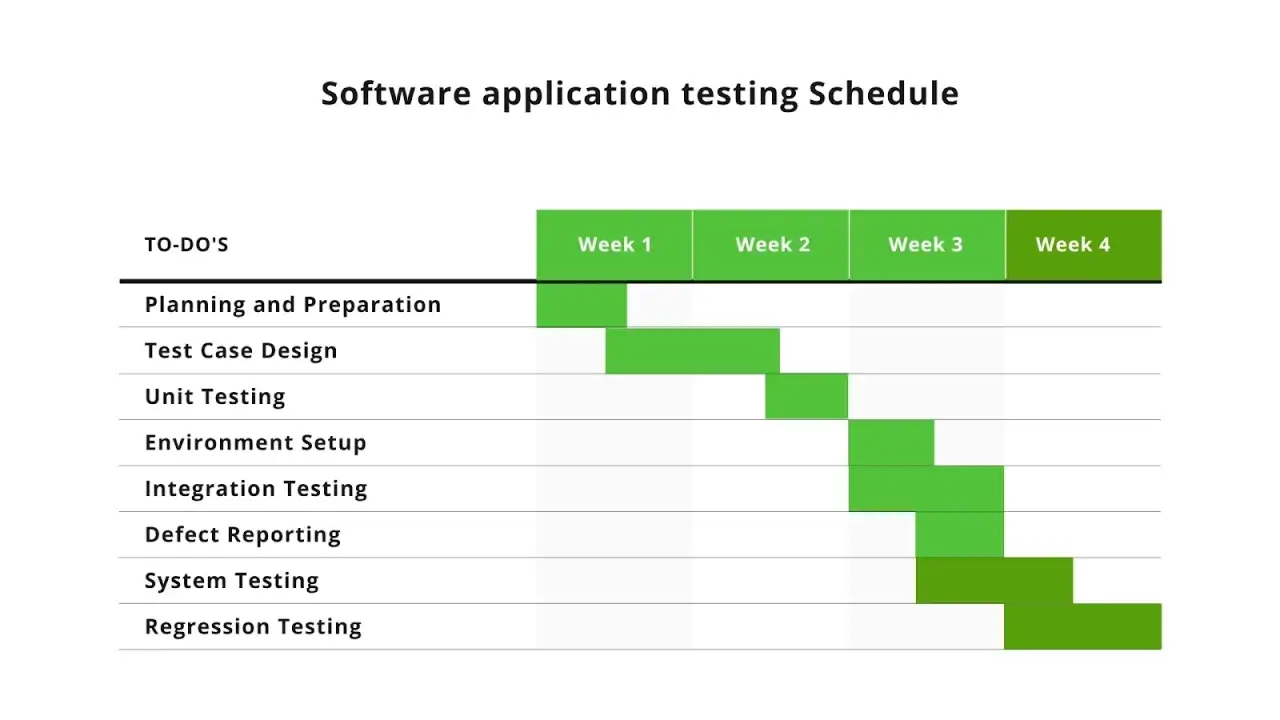

Diagramme de Gantt montrant le plan de test d'une application logicielle sur 4 semaines, incluant la conception des cas de test et les tests d'intégration.

Adapter la stratégie au contexte du projet

Le même document ne se lit pas de la même façon dans une startup qui doit lancer vite, dans un produit mature ou dans une migration technique. Je l’ajuste donc au vrai risque du projet, pas à une méthode idéale sur le papier.

Contexte Priorité Point de vigilance
Lancement d’une fonctionnalité SaaS Parcours critiques, fumée de validation, retours rapides Ne pas sacrifier la régression de base sous prétexte d’aller vite
Préparation d’un pic de trafic Performance, stabilité, montée en charge Ne pas confondre tests fonctionnels et capacité réelle en production
Migration ou refonte Intégration, compatibilité, qualité des données Vérifier les écarts entre ancien et nouveau système, pas seulement le nouveau parcours
Projet en sprints Réactivité, critères de prêt, couverture ciblée par incrément Éviter les plans trop lourds qui ne survivront pas au rythme du sprint

Dans une logique startup, je privilégie souvent la vitesse de décision et la protection des flux qui génèrent de la valeur. Dans un contexte de lancement commercial, je regarde de près la non-régression et la performance. Dans une migration, je mets la barre plus haut sur la traçabilité et la cohérence des données. C’est là que la gestion de projet rejoint vraiment la qualité produit.

Les erreurs qui font dérailler la recette

Je vois revenir les mêmes erreurs, quelle que soit la taille de l’équipe. Elles ne viennent pas d’un manque de bonne volonté, mais d’un manque de cadrage.

  • Un périmètre trop large qui donne l’illusion de la couverture alors qu’il dilue l’effort sur des cas peu utiles.
  • Des critères flous du type « tout doit être OK », sans seuil mesurable ni règle d’arbitrage.
  • Un calendrier déconnecté des jalons projet, ce qui crée des tests lancés trop tôt ou compressés à la fin.
  • Des environnements supposés prêts alors qu’aucun responsable n’a confirmé leur disponibilité réelle.
  • Une couverture non fonctionnelle oubliée, alors qu’un lancement peut échouer sur la performance, la sécurité ou la compatibilité.
  • Une gestion des anomalies sans règle de tri, ce qui fait perdre du temps sur des bugs secondaires pendant que les vrais blocages restent ouverts.

La correction est assez simple sur le principe, plus difficile dans l’exécution: prioriser, réduire, nommer un responsable et décider à l’avance ce qui mérite une escalade. C’est souvent là que le document cesse d’être théorique et devient vraiment utile.

Quand le calendrier se resserre, je sécurise d’abord ces points

Quand le temps manque, je réduis la surface, pas la rigueur. Je garde les parcours critiques, les critères de sortie, un canal clair pour les anomalies et une décision explicite sur les risques acceptés.

  • Conserver trois à cinq parcours métier réellement critiques, pas davantage.
  • Valider au minimum un smoke test avant toute campagne plus large.
  • Tracer ce qui a été testé, ce qui ne l’a pas été et pourquoi.
  • Prévoir un re-test ciblé sur les correctifs qui touchent le cœur du produit.
  • Documenter le risque résiduel pour que la mise en production reste une décision assumée.

Un bon document de test ne promet pas l’exhaustivité; il permet surtout de livrer en comprenant ce qui a été vérifié, ce qui ne l’a pas été, et ce que le projet accepte comme risque. C’est cette clarté-là qui évite les faux débats en fin de cycle et qui rend la décision de mise en production défendable.

Questions fréquentes

C'est un document clé qui définit le périmètre, l'approche, le calendrier, les responsabilités et les critères pour évaluer si un logiciel est prêt. Il assure une stratégie de test structurée et évite les vérifications aléatoires.

Un plan de test permet de piloter le projet en définissant clairement les objectifs, les ressources et les processus. Il prévient les retards dus aux environnements manquants, aux données de test absentes ou aux jalons oubliés, assurant ainsi la cohérence entre périmètre, temps et risque.

Il doit préciser le contexte, les objectifs, l'approche, les critères d'entrée/sortie, l'environnement, les rôles, les risques, le calendrier et le reporting. Ces informations répondent aux questions essentielles pour un pilotage efficace du projet de test.

La stratégie doit s'ajuster au risque réel du projet : parcours critiques pour un SaaS, performance pour un pic de trafic, intégration pour une migration, ou réactivité pour des sprints. L'objectif est de sécuriser les points les plus critiques selon le contexte.

Les erreurs incluent un périmètre trop large, des critères flous, un calendrier déconnecté, des environnements non préparés, l'oubli des tests non fonctionnels et une mauvaise gestion des anomalies. La solution réside dans la priorisation, la clarté et la désignation des responsabilités.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

plan de test plan de test logiciel comment faire un plan de test éléments d'un plan de test

Partager l'article

Éric Maillot

Éric Maillot

Je suis Éric Maillot, un analyste du secteur passionné par la stratégie digitale, l'entrepreneuriat et les startups. Avec plus de dix ans d'expérience dans l'analyse des tendances du marché, j'ai eu l'opportunité d'explorer en profondeur les dynamiques qui façonnent l'écosystème entrepreneurial moderne. Mon expertise se concentre sur l'optimisation des stratégies numériques et l'accompagnement des jeunes entreprises dans leur croissance. J'adopte une approche axée sur la simplification des données complexes, permettant ainsi à mes lecteurs de comprendre facilement les enjeux et les opportunités qui se présentent dans le domaine digital. Mon engagement envers l'exactitude et l'objectivité est au cœur de ma mission, car je m'efforce de fournir des informations fiables et à jour, contribuant ainsi à éclairer les décisions stratégiques de mes lecteurs.

Écrire un commentaire
