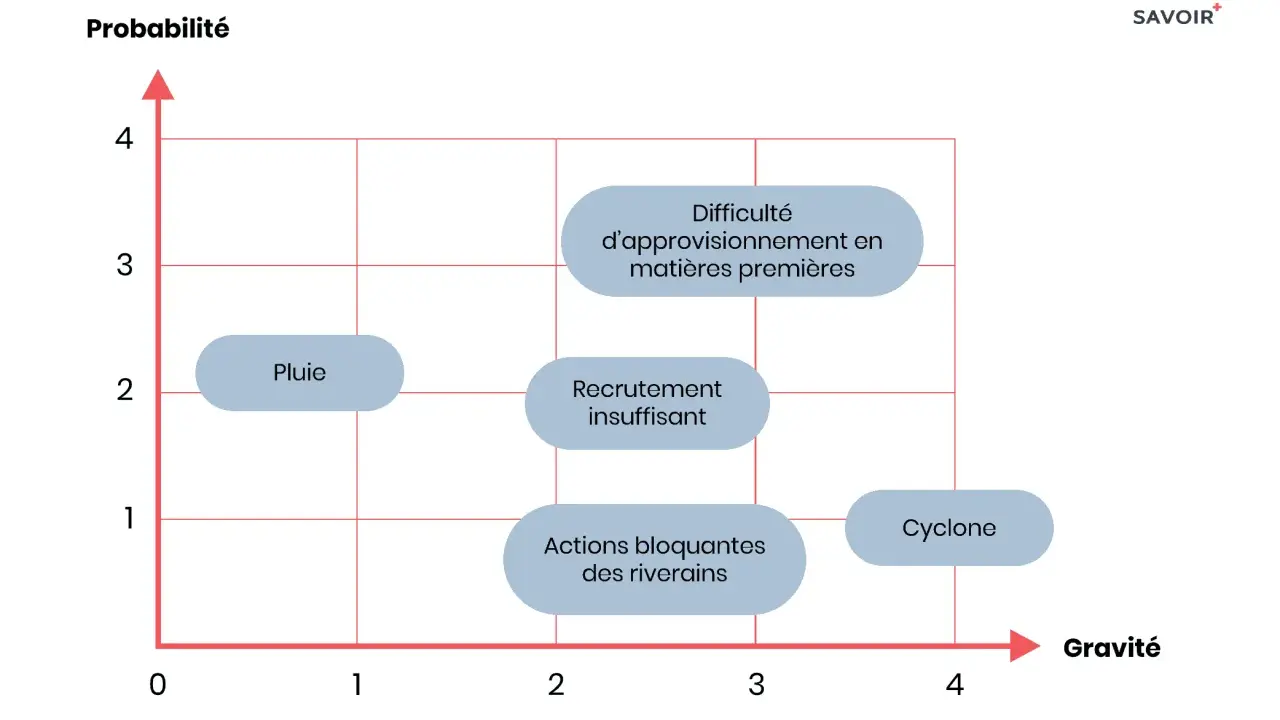

Les décisions utiles naissent d'une grille simple, partagée et mise à jour
- elle sert à hiérarchiser les risques, pas à les inventorier pour le plaisir
- une version 3x3 suffit souvent pour un projet léger, une 5x5 devient utile quand le périmètre grossit
- un risque rouge n'a de valeur que s'il déclenche une action concrète
- la grille doit être revue à chaque jalon, sprint ou comité projet important
- les matrices trop fines finissent souvent ignorées, car elles créent une fausse précision
Pourquoi la grille aide vraiment à décider
Dans un projet, le vrai problème n'est pas de manquer de risques. Le problème, c'est d'en avoir trop pour les traiter tous avec le même niveau d'attention. Une grille de criticité apporte une réponse simple à une question que les équipes évitent parfois: qu'est-ce qui mérite d'être traité maintenant, et qu'est-ce qui peut simplement être surveillé?
C'est là que l'outil devient utile. Une liste de risques peut vite devenir un inventaire confus, alors qu'une matrice oblige à comparer les menaces entre elles. Elle fait ressortir ce qui compte vraiment: une intégration technique incertaine, une dépendance à un prestataire, un risque de dérive du périmètre, ou encore une adoption utilisateur trop faible après le lancement. Dans une startup ou un projet digital, ce tri change beaucoup de choses, parce que les ressources sont limitées et que le temps perdu se paie vite. Je vois souvent la même erreur: on note tout, mais on ne priorise rien. Or un bon pilotage consiste justement à éviter cette dispersion. La grille ne remplace pas le jugement du chef de projet, mais elle l'oblige à être explicite, ce qui est déjà une amélioration nette. Reste à voir comment la construire pour qu'elle soit lisible, pas seulement jolie.Construire une grille lisible plutôt qu'une fausse précision
Le PMI popularise souvent une matrice probabilité/impact en 5x5, mais la taille n'a de valeur que si elle sert vos arbitrages. Pour un projet court ou une petite équipe, une grille 3x3 suffit souvent; pour un programme plus dense, une 5x5 permet de mieux distinguer les zones intermédiaires sans tomber dans le détail inutile.
Choisir le bon niveau de granularité
| Format | Quand l'utiliser | Avantage principal | Limite |
|---|---|---|---|
| 3x3 | Projet court, équipe réduite, gouvernance légère | Rapide à comprendre et à maintenir | Peu de nuance entre les risques moyens |
| 5x5 | Produit digital, projet multi-acteurs, portefeuille de risques plus riche | Meilleure discrimination des niveaux de criticité | Demande des seuils bien définis pour rester cohérente |
| 6x6 ou plus | Cas très structurés, parfois réglementés | Affinage poussé des priorités | Souvent trop lourd pour un pilotage opérationnel |
Si je devais donner une règle simple, je dirais ceci: plus le projet est rapide et mouvant, plus la grille doit rester sobre. Une matrice trop sophistiquée donne l'illusion de la maîtrise, mais elle ralentit les décisions au lieu de les accélérer.
Définir des seuils qui parlent à toute l'équipe
Le point sensible n'est pas le dessin de la matrice, mais la définition commune des niveaux. Quand je construis une grille avec une équipe, je préfère commencer par des repères concrets plutôt que par des mots vagues comme "faible" ou "élevé". Voici un exemple de base que l'on peut adapter au contexte:
| Niveau | Probabilité | Impact | Lecture pratique |
|---|---|---|---|
| 1 | < 10 % | Effet limité, sans blocage majeur | Surveillance simple |
| 2 | 10 à 30 % | Gêne localisée, réversible | Prévention légère |
| 3 | 30 à 60 % | Retard ou coût visible | Action planifiée |
| 4 | 60 à 80 % | Dégradation nette du délai, du budget ou de la qualité | Traitement prioritaire |
| 5 | > 80 % | Blocage probable ou impact critique | Décision immédiate |
L'important, ici, n'est pas la précision mathématique. C'est la stabilité des règles. Si l'équipe redéfinit les seuils à chaque réunion, la matrice perd toute crédibilité. Une fois cette base posée, on peut l'appliquer à un cas concret sans perdre le fil.
Un exemple concret dans un projet digital
Imaginons le lancement d'une plateforme SaaS destinée à de petites entreprises. Le produit doit sortir vite, avec une équipe réduite, un budget serré et plusieurs dépendances externes. Dans ce contexte, la grille ne sert pas à faire joli dans un comité; elle sert à décider où mettre l'effort de prévention.
| Risque | Probabilité | Impact | Niveau | Action utile |
|---|---|---|---|---|
| Intégration instable avec le prestataire de paiement | 4 | 4 | Rouge | Tests sur environnement de préproduction, solution de repli, validation technique tôt dans le sprint |
| Glissement du périmètre pendant les ateliers métier | 5 | 3 | Rouge / orange | Gel du cadrage, arbitrage formel sur les demandes de changement |
| Erreurs de migration des données clients | 3 | 5 | Rouge | Migration testée plusieurs fois, sauvegarde complète, plan de retour arrière |
| Faible adoption des bêta-testeurs | 4 | 3 | Orange | Parcours d'onboarding plus simple, relances ciblées, suivi des usages |
| Indisponibilité du développeur qui maîtrise le back-office | 2 | 4 | Orange | Documentation minimale, binômage, transfert de compétences |
Ce tableau montre bien une chose: le risque le plus probable n'est pas forcément le plus dangereux, et le plus grave n'est pas toujours le plus visible. C'est précisément pour cela que la matrice est utile. Elle évite de se laisser guider par l'intuition seule, ce qui est pratique quand tout va vite et que les décisions doivent rester défendables. Mais cette efficacité disparaît si l'on tombe dans quelques pièges classiques.
Les erreurs qui faussent la lecture
Une matrice mal utilisée peut devenir un décor de pilotage plus qu'un outil de décision. Les erreurs que je rencontre le plus souvent sont très concrètes, et elles reviennent quel que soit le secteur:
- confondre probabilité et impact : un risque rare mais très grave ne se traite pas comme un risque fréquent mais modéré
- mettre trop de choses en rouge : si tout est prioritaire, rien ne l'est vraiment
- utiliser des critères flous : des mots comme "important" ou "sensible" sont trop vagues s'ils ne sont pas définis collectivement
- oublier le risque résiduel : après une action de réduction, le niveau de risque change, et la grille doit le refléter
- figer la matrice trop tôt : dans un projet vivant, le contexte, les dépendances et les délais évoluent
Le biais le plus coûteux reste souvent le même: sous-estimer un risque peu probable parce qu'il semble théorique, alors qu'il peut mettre à terre le calendrier ou le budget s'il se matérialise. Dans un projet digital, ce scénario n'a rien d'abstrait: une migration ratée, une dépendance technique mal évaluée ou un problème de conformité peuvent suffire à faire dérailler un lancement. Pour éviter cela, la grille doit être intégrée au pilotage réel, pas seulement au reporting.
Comment l'intégrer au pilotage sans alourdir l'équipe
La meilleure façon d'utiliser cet outil est de le raccorder à des rituels déjà existants. Inutile de créer un processus séparé qui finit par fatiguer tout le monde. Je préfère une logique simple: identifier, noter, décider, suivre.
- Nommer un propriétaire pour chaque risque prioritaire, afin qu'il ne reste pas "à l'équipe" en général.
- Associer une action à chaque risque orange ou rouge, avec un délai et un indicateur de suivi.
- Revoir la grille à chaque sprint, comité projet ou jalon important, surtout quand le périmètre change.
- Limiter la liste visible aux risques qui comptent vraiment, souvent 10 à 15 au maximum pour rester lisible.
- Distinguer traitement et surveillance : tout ne se résout pas, mais tout ne doit pas non plus être simplement toléré.
| Couleur | Ce qu'elle signifie | Action attendue | Délai de réaction |
|---|---|---|---|
| Rouge | Le risque menace directement le délai, le budget ou la qualité | Décision et plan de traitement | Immédiat ou très court terme |
| Orange | Le risque est sérieux, mais encore contenu | Prévention, surveillance renforcée, arbitrage si besoin | Avant le prochain jalon |
| Vert | Le risque reste acceptable à ce stade | Suivi simple | Revue normale |
Quand cette mécanique est bien installée, la matrice cesse d'être un document de plus. Elle devient un langage commun entre le chef de projet, les opérationnels et les décideurs. Et c'est là qu'elle commence vraiment à produire de la valeur.
La bonne grille fait gagner du temps aux décideurs, pas des points au tableau
Je garde trois règles en tête quand je valide une grille de risques. Premièrement, elle doit tenir sur une page et se lire vite. Deuxièmement, elle doit être comprise de la même manière par les personnes qui arbitrent. Troisièmement, elle doit évoluer avec le projet, sinon elle raconte une histoire devenue fausse.
En pratique, cela signifie qu'une grille utile ne cherche pas à tout prévoir. Elle aide à traiter les sujets qui peuvent réellement changer le cours du projet, ce qui est beaucoup plus utile qu'un faux sentiment d'exhaustivité. Dans un environnement startup ou digital, où la vitesse compte autant que la rigueur, cette sobriété fait souvent la différence entre une équipe qui subit les imprévus et une équipe qui les absorbe correctement.
Si je devais résumer l'approche en une phrase, je dirais ceci: une bonne matrice ne sert pas à rassurer, elle sert à décider. Et lorsqu'elle est simple, partagée et tenue à jour, elle devient l'un des outils les plus rentables du pilotage de projet.
